Load balancing bij tijdelijke stroomvoorziening: wat betekent het?

Load balancing bij tijdelijke stroomvoorziening: wat betekent het?

Load balancing is de bewuste verdeling van elektrisch vermogen over fasen en verdeelpunten in een tijdelijke installatie, zodat geen enkele fase overbelast raakt terwijl andere onderbenut blijven. Bij evenementen, bouwplaatsen en technische projecten gebeurt dit via een verdeelkast (mobiele stroomkast), een aggregaat en CEE-connectoren in 16A, 32A of 63A, aangevuld met aardingsmateriaal en een klemstroommeter om de belasting per fase te controleren.

Het doel is drieledig:

  • Overbelasting van kabels, connectoren en beveiligingen voorkomen.
  • De beschikbare netcapaciteit of generatorcapaciteit maximaal benutten.
  • Een veilige, ononderbroken exploitatie garanderen tijdens het volledige project.

Belangrijkste inzichten

Load balancing bij tijdelijke stroomvoorzieningen vereist een apparatenlijst, correcte fasetoewijzing en een veiligheidsmarge van 20 tot 30% om overbelasting en netstoringen te voorkomen.

Bedieningspaneel met indicatie van fasebalans

Punt Details
Apparatenlijst eerst Inventariseer elk apparaat met kW-waarde vóór je fasen toewijst.
Marge inbouwen Reken 20 tot 30% veiligheidsmarge boven de berekende belasting.
Monitor actief Meet per fase met een klemstroommeter en documenteer afwijkingen.
Keuring is verplicht Laat materieel en samenstelling keuren vóór gebruik conform NEN 1010.
Werk met gecertificeerd materieel Stroomhuren levert gekeurde verdeelkasten, aggregaten en kabels met 24/7 service.

Inhoudsopgave

Waarom fasebalancering essentieel is bij evenementen en werven

Een onbalans tussen fasen is geen theoretisch probleem. Het veroorzaakt oververhitting in kabels en verdeelkasten, verhoogt het risico op brand en tast de selectiviteit van je beveiligingen aan, waardoor de verkeerde groep uitvalt op het verkeerde moment.

Operationeel zie je de gevolgen meteen: geluidsapparatuur die wegvalt tijdens een optreden, verlichting die flikkert, of kritieke machines op een werf die onverwacht stilvallen. Herhaalde overbelasting versnelt ook slijtage aan generatoren en verdeelkasten, wat de levensduur van je gehuurde materieel verkort.

Er zijn ook netgevolgen. Bij aansluiting op het openbare net kan structurele onbalans leiden tot meldingen bij de netbeheerder of zelfs beperkingen op je aansluiting. Netbeheerders adviseren daarom cyclisch wisselen van fasen en het aanhouden van voorkeursfases om netcapaciteit optimaal te benutten.

Pro-tip: Reken bij complexe locaties altijd een marge in voor onvoorziene apparatuur die op de dag zelf wordt aangesloten. Een goed voorbereid mobiel systeem is doorgaans binnen één werkdag operationeel, maar alleen als de fasetoewijzing vooraf al klopt.

Hoe werkt load balancing in de praktijk: fasen en vermogen

De meeste tijdelijke installaties werken met een driefasenaansluiting, waarbij elke fase in principe een gelijk deel van de totale belasting moet dragen. Een enkelfasig apparaat, zoals een lichtbak of een koelkast op een foodtruck, trekt stroom van slechts één fase. Sluit je te veel enkelfasige apparaten op dezelfde fase aan, dan ontstaat onbalans terwijl de andere twee fasen onderbenut blijven.

Die onbalans veroorzaakt extra vermogensverliezen en spanningsverschillen tussen fasen, wat op termijn storingen en hogere energiekosten met zich meebrengt, zoals ook blijkt uit analyses van fase-onbalans en de impact op energieverlies. Fasebalancering kan mechanisch (apparaten herverdelen), elektronisch (via omvormers) of slim via een energiemanagementsysteem, en verbetert in alle gevallen de benutting van de aansluiting.

De rekenmethode zelf is eenvoudig, ook al lijkt ze technisch:

  • Stel een apparatenlijst op met het opgenomen vermogen per apparaat in kilowatt (kW).
  • Pas een gelijktijdigheidsfactor toe, want zelden draait alles tegelijk op vol vermogen.
  • Verdeel de apparaten zo gelijkmatig mogelijk over de drie fasen.
  • Voeg een veiligheidsmarge toe voor piekmomenten zoals aanbevolen in adviserende richtlijnen.

Een klein voorbeeld: een podium met 3 kW verlichting, een PA-installatie van 4 kW en een foodtruck met 2,5 kW piekvermogen. In plaats van alles op één fase te hangen, verdeel je verlichting op fase 1, geluid op fase 2 en de foodtruck op fase 3. Een klemstroommeter op elke fase bevestigt of de verdeling in de praktijk ook klopt, want papieren berekeningen en de werkelijke aansluitvolgorde op locatie wijken weleens af.

Stap-voor-stap: een load-plan opstellen voor je project

Een load-plan is niets anders dan een gestructureerde vertaling van je apparatenlijst naar een veilige, uitvoerbare stroomverdeling. Vier stappen bepalen of dat plan standhoudt op de dag zelf.

  1. Apparatenlijst opstellen. Noteer elk apparaat met zijn kW-waarde en schat in hoe vaak het écht gelijktijdig draait met de rest.
  2. Totale belasting berekenen met marge. Tel de gecorrigeerde belasting op en voeg 20 tot 30% veiligheidsmarge toe voor piekbelasting, zoals ook geadviseerd wordt in stappenplannen voor tijdelijke stroomvoorziening zonder netaansluiting.
  3. Fasen toewijzen en reserve bepalen. Verdeel apparaten evenwichtig over de fasen en bepaal of een extra aggregaat of batterijhybride systeem nodig is als achtervang.
  4. Tijdslijn vastleggen. Plan voorbereiding, installatie en testfase apart in. Bij een goede voorbereiding staat een mobiel systeem binnen één werkdag operationeel.

Een voorbeeldberekening voor een middelgroot evenement met drie fasen ziet er zo uit:

Verbruiker Vermogen Toegewezen fase
Podiumverlichting 3 kW Fase 1
PA-installatie en mengtafel 4 kW Fase 2
Foodtruck (piek) 2,5 kW Fase 3
Marge (20 tot 30%) 2,5 kW Verdeeld

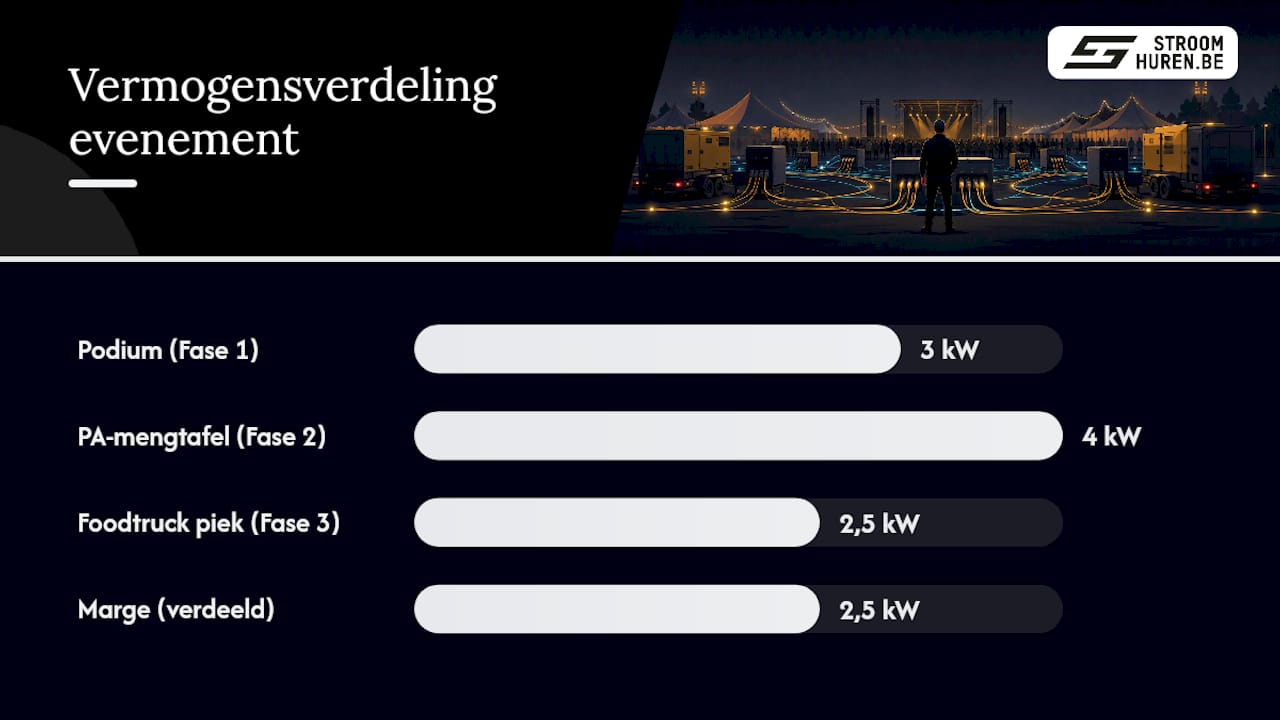

Overzicht van het verdeelplan met apparaten en fase-indeling

Wil je dit zelf uitwerken voor je eigen project, dan helpt een gestructureerde aanpak zoals beschreven in deze gids om vermogen te berekenen voor een evenement.

Pro-tip: Reserveer standaard een klein noodfonds in je begroting voor extra kabels, een reserveaggregaat of last-minute aanpassingen aan de fasetoewijzing. Projectmanagers die dit vooraf inplannen, staan zelden voor verrassingen op de bouwdag zelf.

Welke apparatuur heb je nodig voor een veilige opstelling?

Een betrouwbare fasebalancering staat of valt met de juiste hardware op locatie. De kern van elke tijdelijke installatie bestaat uit een verdeelkast of mobiele stroomkast die de hoofdvoeding opsplitst naar de verschillende verbruikers, aangevuld met een aggregaat wanneer geen netaansluiting beschikbaar is.

  • CEE-connectoren in 16A, 32A en 63A vormen de standaard voor veilige, snel te koppelen aansluitingen tussen kasten, kabels en apparatuur.
  • Aardingsmateriaal beschermt tegen aanraakspanning en is verplicht bij elke tijdelijke opstelling.
  • Een kabelgoot of cablebridge leidt kabels veilig over looppaden en voorkomt struikelgevaar én kabelschade.
  • Een klemstroommeter maakt het mogelijk om per fase te controleren of de belasting overeenkomt met je load-plan.

Onnodige doorkoppelingen tussen verdeelkasten ondermijnen vaak de selectiviteit van je beveiligingen: hoe meer schakels, hoe lastiger het wordt om een storing snel te lokaliseren. Let ook op de juiste kabeldoorsnede: rubberkabel van het type H07 is geschikt voor zware, mobiele inzet, terwijl lichtere H05-kabel niet voldoet voor buitengebruik op een werf. Vereffening van metalen constructies, zoals podiums of tenten, hoort standaard op de checklist, en bouwkasten moeten voorzien zijn van vereffeningsklemmen, zoals ook naar voren komt in analyses van veelgemaakte fouten bij tijdelijke installaties.

Monitoren en bijsturen tijdens de exploitatie

Een load-plan op papier is geen garantie voor balans in de praktijk. Actieve monitoring tijdens het evenement of de bouwfase maakt het verschil tussen een klein probleempje en een uitval midden in de piekuren.

  1. Meet met een klemstroommeter of power quality meter zowel per fase als de totale belasting, en noteer dit in een kort logboek per ploeg.
  2. Controleer minimaal elke twee uur, vaker bij pieken zoals showtime of het aanrijden van zware bouwmachines.
  3. Bij afwijkingen: herverdeel niet-kritieke apparatuur naar een andere fase, schakel tijdelijk overbodige loads uit, of zet een batterijsysteem in voor peak shaving.
  4. Documenteer elke afwijking, ook kleine, voor je eindrapportage en toekomstige projecten.

Regelmatige controle en herverdeling van last verminderen energieverlies en storingen door onbalans aanzienlijk, en geven je team houvast tijdens drukke dagen.

Pro-tip: Wijs één persoon per ploeg aan als verantwoordelijke voor stroommonitoring. Verspreide verantwoordelijkheid betekent vaak dat niemand de meter checkt tot het te laat is.

Regelgeving, keuring en wanneer je professionele hulp inschakelt

Tijdelijke installaties vallen onder normen als NEN 1010 voor elektrische installaties en NEN 3140 voor periodieke inspectie, aangevuld met arboregels rond veilig werken met elektriciteit. Materieel moet gekeurd zijn vóór gebruik, met keuringsstickers als zichtbaar bewijs, en de volledige samenstelling van kasten en kabels vraagt om een samenstelkeuring voordat gebruikers het systeem in gebruik nemen.

  • Controleer keuringsdata en stickers op elk gehuurd stuk materieel vóór aansluiting.
  • Neem bij projectmatige hoogbouw of twijfel over de voorkeursfase contact op met de netbeheerder.
  • Zorg dat contactgegevens van je leverancier binnen handbereik zijn tijdens de exploitatie.

Ontbrekende samenstelkeuring is een van de meest voorkomende oorzaken van onveilige situaties bij tijdelijke installaties, zo blijkt uit praktijkanalyses van veelgemaakte fouten. Werk je met een verhuurder die 24/7 bereikbaar is, dan los je twijfels over conformiteit meteen op in plaats van te gokken.

Veelgemaakte fouten en snelle best practices

De meeste problemen met fasebalancering zijn te herleiden tot een handvol terugkerende fouten, niet tot ingewikkelde technische mankementen.

  • Materieel foutief ingezet voor een taak waarvoor het niet bedoeld is.
  • Onnodige of foutieve doorkoppelingen tussen verdeelkasten.
  • Ontbrekende vereffening van metalen constructies.
  • Niet-gekeurd materieel dat toch wordt aangesloten.
  • Verkeerde kabeldoorsnede voor de afstand of belasting.

Werk daarom altijd met een apparatenlijst vóór installatie, standaardiseer je doorkoppelingen, plan reservecapaciteit in en houd een logboek bij tijdens exploitatie. Een technicus die deze vijf punten voor oplevering afvinkt, voorkomt negentig procent van de incidenten die op locatie ontstaan.

Praktische noot vanuit de verhuursector

Wij zien bij Stroomhuren dagelijks hoe goede voorbereiding het verschil maakt tussen een probleemloos project en paniek op locatie. Werken met gecertificeerd materieel, 24/7 bereikbaarheid en de keuze tussen dry hire of volledige installatiebemiddeling geeft projectleiders houvast. Neem stroomplanning en een noodfonds daarom altijd vroeg op in je begroting, niet als sluitpost achteraf.

Hulp nodig bij je stroomplanning?

Zelf een load-plan opstellen kost tijd die je op een druk project vaak niet hebt. Stroomhuren neemt die technische inventarisatie uit handen: van vermogenberekening tot fasetoewijzing, met gecertificeerde verdeelkasten, aggregaten, CEE-kabels en aardingsmateriaal die voldoen aan Europese normen.

Stroomhuren

Je kiest zelf hoeveel begeleiding je nodig hebt. Bij dry hire lever je het materieel zelf terug in het load-plan, bij volledige installatiebemiddeling regelt Stroomhuren de aansluiting en het testen voor je. Met 24/7 service en een vaste contactpersoon zoals Fien blijft er altijd iemand bereikbaar, ook als een storing zich om drie uur 's nachts voordoet tijdens de opbouw. Wil je weten wat jouw project precies nodig heeft? Vraag een technische inventarisatie en offerte aan via de pagina voor werfstroom huren of bekijk direct het aanbod aan verdeelkasten voor tijdelijke installaties.

Veelgestelde vragen over load balancing bij tijdelijke stroom

Wat is load balancing precies bij een evenement of bouwproject? Het is de verdeling van elektrisch vermogen over de fasen van een verdeelkast of aggregaat, zodat geen enkele fase overbelast raakt terwijl de belasting gelijkmatig over het systeem verdeeld blijft.

Hoe weet ik of mijn fasen uit balans zijn? Een klemstroommeter op elke fase toont direct of de stroom gelijkmatig verdeeld is. Grote verschillen tussen fasen wijzen op onbalans die om herverdeling vraagt.

Welke veiligheidsmarge moet ik aanhouden bij mijn vermogenberekening? Houd een veiligheidsmarge aan boven je berekende totale belasting om piekmomenten en onvoorziene apparatuur op te vangen.

Wanneer moet ik contact opnemen met de netbeheerder? Bij projectmatige hoogbouw, grote evenementen op een netaansluiting of twijfel over de juiste voorkeursfase is vooroverleg met de netbeheerder verstandig.

Hoe lang duurt het om een tijdelijke stroomvoorziening operationeel te krijgen? Bij goede voorbereiding, met een klaar load-plan en gekeurd materieel, staat een mobiel systeem doorgaans binnen één werkdag operationeel.

Bronnen

Wie dieper wil ingaan op faseverdeling en tijdelijke installatie-eisen, vindt houvast in een aantal gerichte bronnen.
