Stroomvoorziening bouwplaats: stap-voor-stap handleiding
Wachttijden van weken, onduidelijkheid over keuringen en een generator die het op het verkeerde moment begeeft: dat zijn de echte kosten van slecht geplande bouwstroom. Elke dag zonder stroom op de bouwplaats kost geld en zet het hele project op achterstand. Toch gaat het regelmatig mis, niet door technisch onvermogen, maar door een gebrek aan structuur. Deze handleiding neemt u mee door het volledige proces: van de eerste materiaalkeuze en de aanvraag bij de netbeheerder tot de periodieke keuring en de overstap naar emissievrije alternatieven. Zo weet u precies wat u wanneer moet regelen.
Inhoudsopgave
- Wat hebt u nodig voor een tijdelijke stroomvoorziening?
- Aanvraagprocedure bouwplaats-stroom: van offerte tot aansluiting
- Aggregaat of netaansluiting? Veiligheid en keuring van installaties
- Duurzaam én toekomstbestendig: emissievrije en slimme stroomvoorziening
- Checklist en valkuilen: zo borgt u een veilige en betrouwbare bouwstroominstallatie
- Ons inzicht: stroomvoorziening in praktijk en toekomst
- Hulp nodig bij tijdelijke bouwstroom? Wij staan voor u klaar
- Veelgestelde vragen over stroomvoorziening bouwplaats
Belangrijkste Inzichten
| Punt | Details |
|---|---|
| Start vroeg met aanvragen | Vraag minimaal 4-6 weken vooraf tijdelijke stroom aan om vertraging te voorkomen. |
| Voldoe aan keuringsnormen | Laat elke installatie keuren volgens NEN 3140 en NEN 1010 voor maximale veiligheid. |
| Aggregaat als alternatief | Overweeg een aggregaat als het stroomnet vol zit of de locatie afgelegen is. |
| Denk aan duurzaamheid | Emissievrije oplossingen winnen aan belang door nieuwe regelgeving en netcongestie. |
| Checklist voorkomt fouten | Controleer aansluitingen, keuringen en markeringen elke 3 maanden om uitval te vermijden. |
Wat hebt u nodig voor een tijdelijke stroomvoorziening?

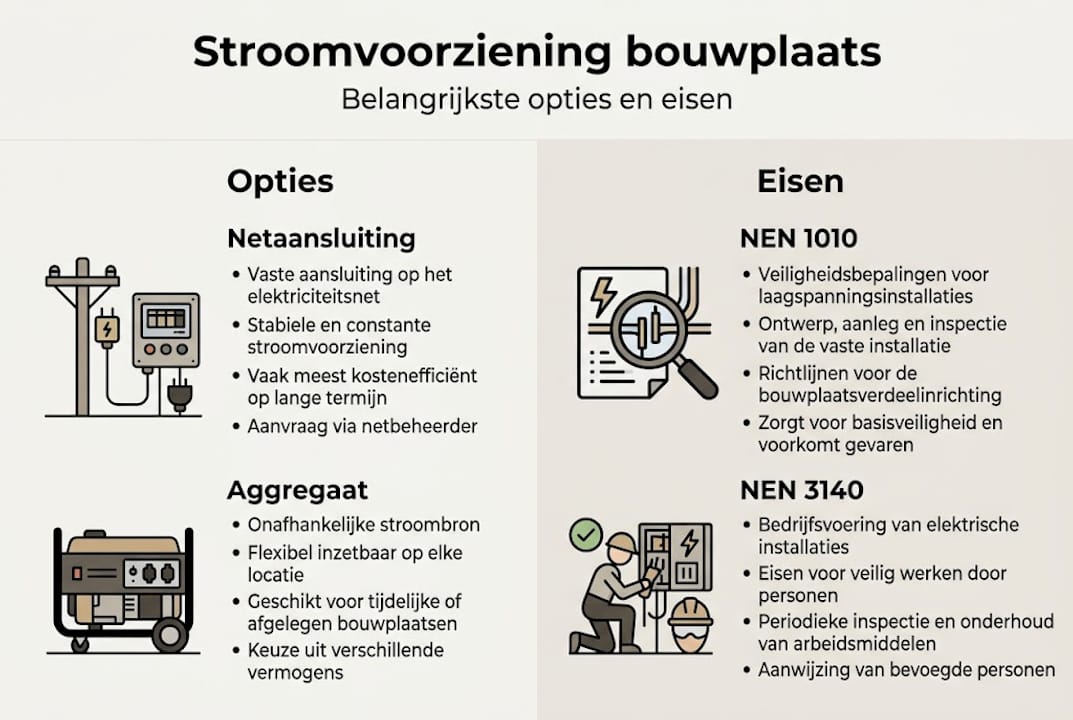

Voordat u een aanvraag indient, moet u weten waaruit een tijdelijke bouwstroominstallatie bestaat. De kern bestaat uit vier elementen: een verdeelkast (ook wel bouwstroomkast), kabels en kabelgoten, aansluitmateriaal en een stroombron. Zonder die basis kunt u niet veilig verder.
De stroombron is de eerste en meest bepalende keuze. U kiest tussen een vaste netaansluiting via de netbeheerder, een aggregaat (diesel of HVO) of een batterijcontainer. Elk heeft zijn eigen tijdslijn, kosten en wettelijke vereisten. Voor standaard bouwprojecten is een netaansluiting van 3x16A, goed voor 11 kW de meest gebruikte norm.
Voor de materialen geldt een duidelijk rijtje:
- Verdeelkast met passende zekeringen en aardlekschakelaars
- Kabels in de juiste doorsnede (zie ook onze gids voor stroomkabels)
- Kabelgoten voor bescherming op de bouwvloer
- Aardingspennen en verbindingsmateriaal
- Tijdelijke paal of kast voor de metermontage
Wettelijk gezien zijn de normen NEN 1010, NPR 5310 en NEN 3140 van toepassing, samen met artikel 3.4 van het Arbobesluit. NEN 1010 regelt het ontwerp en de aanleg van de installatie, inclusief bouwplaatsen. NPR 5310 gaat specifiek over verdeelinrichtingen. NEN 3140 bepaalt hoe de installatie tijdens gebruik geïnspecteerd moet worden.
| Norm | Onderwerp |
|---|---|
| NEN 1010 | Ontwerp en aanleg elektrische installaties |
| NPR 5310 | Verdeelinrichtingen en verdeelkasten |
| NEN 3140 | Inspectie tijdens bedrijf |
| Arbobesluit art. 3.4 | Arboregels op bouwplaatsen |
Pro-tip: Bereken uw verbruik voor de aanvraag. Tel het maximale gelijktijdige vermogen van alle machines en apparaten op. Dat voorkomt dat u een te kleine aansluiting aanvraagt en later duur moet bijschalen. Het stroomvoorziening huren proces legt precies uit hoe u dat vermogen vertaalt naar de juiste aansluiting.
Aanvraagprocedure bouwplaats-stroom: van offerte tot aansluiting
Met de materiaalkeuze op zak, volgt het aanvraagproces. Dat lijkt eenvoudig, maar de tijdslijn is strikter dan de meeste bouwteams verwachten.
Stap-voor-stap aanvragen:
- Bepaal uw verbruik in ampère en fases (bijv. 3x16A of 3x25A)
- Dien de aanvraag minimaal 4 tot 6 weken voor startdatum in via het online portaal van uw netbeheerder (Liander, Enexis of Stedin)
- Ontvang en accepteer de offerte
- Een monteur van de netbeheerder plaatst de tijdelijke paal of kast
- U installeert zelf de bouwstroomkast met kabelgoot
- De installatie wordt gekeurd voor ingebruikname
Vanaf juli 2026 gelden nieuwe regels bij netcongestie: bouwplaatsen komen mogelijk op een wachtlijst terecht. Prioriteit gaat naar basisvoorzieningen. Dat maakt vroeg aanvragen geen aanbeveling maar een noodzaak. Reken bij drukte op 6 tot 8 weken in plaats van de gebruikelijke 4.
| Optie | Doorlooptijd | Flexibiliteit | Regelwerk |
|---|---|---|---|
| Netaansluiting | 4 tot 8 weken | Laag | Hoog (netbeheerder) |
| Aggregaat | 1 tot 3 dagen | Hoog | Matig (keuring vereist) |
| Batterijcontainer | 3 tot 7 dagen | Hoog | Laag tot matig |
Een aggregaat biedt meer snelheid en flexibiliteit, zeker op afgelegen locaties. Maar het vraagt eigen beheer, brandstofbeheer en een correcte keuring. Voor oplossingen voor bouwplaats-stroom waarbij u snel moet schakelen, is een aggregaat of batterijoplossing dan ook een serieuze keuze.

Pro-tip: Vraag altijd schriftelijk bevestiging van de plaatsingsdatum. Mondelinge toezeggingen van netbeheerders zijn geen garantie, zeker niet in perioden van hoge netbelasting.
Aggregaat of netaansluiting? Veiligheid en keuring van installaties
De keuze tussen aggregaat en net is geen simpele voorkeurskwestie. Het gaat om veiligheid, regelgeving en de specifieke situatie op uw bouwplaats.
Een netaansluiting is stabiel, schoon en relatief weinig onderhoud. Een aggregaat geeft u vrijheid op plekken waar het net niet of te laat beschikbaar is. Maar die vrijheid brengt verantwoordelijkheid mee.
Volgens de normen voor keuring van aggregaten gelden de volgende vereisten:
- Geaarde opstelling verplicht
- Aardlekschakelaar van 30 mA bij aansluitingen tot 32A
- Aardlekschakelaar van 300 mA bij aansluitingen boven 32A
- Isolatiebewaking wanneer er geen aardpen aanwezig is
- Keuring conform NEN 3140 voor ingebruikname en daarna periodiek
“Een aggregaat zonder aardlekschakelaar of zonder correcte aarding is op een bouwplaats geen optie. De combinatie van vochtige omgevingen, zware gereedschappen en tijdelijke bedrading maakt dit tot één van de gevaarlijkste misvattingen in de sector.”
Naast aggregaten gelden voor alle tijdelijke installaties de normen NEN 1010 en NEN 3140. Dat betekent: correcte isolatie, zichtbare markering van circuits, periodieke inspectie en gedocumenteerde keuringen. Isolatiefouten en slijtage aan kabels zijn de meest voorkomende oorzaken van storingen en incidenten.
Bekijk ook de keurmerken tijdelijke stroom en de technische eisen evenementenstroom als u werkt met installaties die ook voor evenementen of hybride projecten worden gebruikt. De overlap in normen is groot, maar de toepassingscontext verschilt.
Duurzaam én toekomstbestendig: emissievrije en slimme stroomvoorziening
Emissievrij bouwen is geen toekomstmuziek meer. Steeds meer gemeenten stellen eisen aan uitstoot op bouwplaatsen en grote opdrachtgevers volgen dit op de voet. De keuze voor uw stroomvoorziening raakt daarmee ook aan uw duurzaamheidsprofiel.
Voor de voorkeursvolgorde bij emissievrije bouw geldt:
- Eerst: bestaande netaansluitingen benutten
- Dan: externe batterijcontainers binnen 15 kilometer
- Als laatste: maatwerkoplossingen zoals waterstofaggregaten
Deze volgorde is niet willekeurig. Netaansluitingen zijn het meest efficiënt en minst belastend. Batterijcontainers zijn snel inzetbaar en stoten niks uit. Waterstofaggregaten zijn technisch veelbelovend maar nog duur en minder beschikbaar.

Netcongestie speelt hier opnieuw een rol. Juist omdat steeds meer bouwplaatsen tegelijk willen aansluiten op het net, neemt de druk op het netwerk toe. Slimme planning, zoals laden in de nacht of werken met buffercontainers, helpt die druk te verminderen. Meer tips voor flexibele oplossingen kunt u vinden in onze uitgebreide gids hierover.
Een interessante benadering uit duurzame bouwprojecten laat zien hoe een combinatie van lokale energiebronnen en slimme planning de afhankelijkheid van het centrale net sterk vermindert. Die aanpak wint ook in België en Nederland terrein.
Statistiek: Bouwplaatsen die tijdig overstappen op batterijopslag vermijden in 80% van de gevallen vertragingen door stroomuitval, zo blijkt uit vergelijkende projectanalyses in de sector.
Checklist en valkuilen: zo borgt u een veilige en betrouwbare bouwstroominstallatie
Of u nu kiest voor duurzaam, aggregaat of netwerk: goede controle en slimme uitvoering zijn altijd doorslaggevend. Zelfs de best geplande installatie loopt mis als de oplevering en de periodieke controles niet kloppen.
Opleveringschecklist:
- Netaansluiting of aggregaat correct geaard en gekeurd
- Alle verdeelkasten voorzien van juiste zekeringen en aardlekschakelaars
- Kabels beschermd met kabelgoten, geen losse bekabeling over vloeren
- Circuits duidelijk gelabeld en gedocumenteerd
- Isolatiewaarden gemeten en genoteerd
- Periodieke inspectie ingepland, elke 3 maanden op bouwplaats
- Verantwoordelijk persoon aangesteld conform NEN 3140
De meest voorkomende fouten zijn: te laat aanvragen, onderschatten van het verbruik, kabels zonder bescherming en het overslaan van periodieke keuringen. Die laatste valkuil is gevaarlijk. Een installatie die bij oplevering goed was, kan na weken intensief gebruik slijtage vertonen die pas bij inspectie zichtbaar wordt.
Bekijk voorbeelden van veilige stroomopstellingen om te zien hoe correcte installaties er in de praktijk uitzien. Voor complexere projecten kunt u ook advies bij stroomvoorziening inwinnen bij specialisten.
Pro-tip: Maak een logboek van elke inspectie, storing en reparatie. Dat is niet alleen handig bij een incident, maar ook verplicht documentatie bij een officiële keuring. Een simpele spreadsheet volstaat.
Ons inzicht: stroomvoorziening in praktijk en toekomst
In de praktijk zien we één patroon steeds terugkomen: bouwteams die te laat beginnen met plannen en dan verrast worden door wachttijden of keuringsfouten. De neiging om stroom als een detail te behandelen, iets wat je regelt als de fundering al klaar is, kost telkens meer dan het bespaart.
De keuze tussen aggregaat en netaansluiting is minder zwart-wit dan vaak gedacht. Zoals de laadinfrastructuur voor emissievrije bouw laat zien, zijn netstroom en batterijoplossingen complementair, geen concurrenten. Een hybride aanpak, waarbij u start met een aggregaat en daarna overgaat op netstroom, is op veel projecten de slimste zet.
Emissievrij bouwen biedt kansen, maar vereist samenwerking. Leveranciers, netbeheerders en aannemers moeten vroeg in gesprek. Dat is nog geen standaard in de sector, maar het wordt het snel. Wie nu de kennis opbouwt en de netwerken aanlegt, staat straks sterker. Betrouwbare partners vinden voor stroomverhuur evenementen en bouw is daarin een concrete eerste stap.
De echte sleutel is niet de technologie. Het is planning, documentatie en de bereidheid om tijdig hulp te vragen.
Hulp nodig bij tijdelijke bouwstroom? Wij staan voor u klaar
Na het lezen van deze handleiding weet u wat er komt kijken bij een tijdelijke stroomvoorziening op de bouwplaats. Maar weten en uitvoeren zijn twee verschillende dingen. Stroomhuren.be levert professionele stroomkasten, kabels, verdeelpanelen en aardingsmaterialen die voldoen aan alle Europese normen, voor zowel kleine als grootschalige bouwprojecten.
Of u nu een snelle oplossing zoekt of een volledig begeleide installatie wil: wij denken mee. Direct een stroomoplossing huren of eerst kennismaken met ons team? Neem een kijkje bij over het team en vraag een offerte op maat aan. Fien en haar collega’s staan klaar om u verder te helpen, 24/7.
Veelgestelde vragen over stroomvoorziening bouwplaats
Hoelang duurt het regelen van tijdelijke bouwstroom?
De aanvraag en aansluiting van bouwstroom duurt gemiddeld 4 tot 8 weken, afhankelijk van de netbeheerder en de beschikbaarheid op het netwerk.
Welke keuringen zijn verplicht voor tijdelijke stroominstallaties?
Tijdelijke bouwstroominstallaties moeten voldoen aan NEN 1010 en NEN 3140 en worden elke 3 maanden gekeurd of geïnspecteerd tijdens de gebruiksperiode.
Wat als het net vol raakt en ik geen aansluiting krijg?
Vanaf juli 2026 geldt mogelijk een wachtlijst door netcongestie bij bouwplaatsen; vroegtijdig aanvragen of een aggregaat als backup zijn dan de meest praktische alternatieven.
Waaruit bestaat een standaard bouwplaats-stroominstallatie?
Meestal uit een tijdelijke paal of meterkast, verdeelkasten, beschermde kabels en een correcte aarding conform de geldende normen.
Aanbeveling
- Stroomvoorziening huren: ultieme gids voor events en bouw | Blog | Stroomhuren.be
- Tijdelijke stroomvoorziening opbouwen evenement 2026 | Blog | Stroomhuren.be
- Stroom op bouwlocaties: veilige tijdelijke oplossingen 2026 | Blog | Stroomhuren.be
- Wat zijn stroomkabels: essentiële gids voor tijdelijke stroom 2026 | Blog | Stroomhuren.be
- Workflow woning aanbouwen Breda: overzichtelijke gids 2026
