Stroomverdeling opbouw stappen: praktische gids

Stroomverdeling opbouw stappen: praktische gids

De opbouw van tijdelijke stroomverdeling volgt negen vaste stappen: scope en stroomberekening, site survey met inplantingsplan, vergunningen, keuze stroomoptie, materiaal en layout, fysieke aanleg met aarding, testen en oplevering, bediening tijdens het evenement, en demobilisatie. Plan minimaal 6–8 weken vooraf voor eenvoudige tijdelijke aansluitingen en 12–16 weken voor complexe netaansluitingen of netuitbreidingen, zeker in het piekseizoen.

Wie is waarvoor verantwoordelijk:

  • Organisator: evenementenvergunning aanvragen, inplantingsplan laten opstellen, contactpersoon voor gemeente en netbeheerder
  • Technische crew / verhuurder (Stroomhuren): materieel leveren, aanleg, aarding, testen en keuringsdocumentatie
  • Netbeheerder: tijdelijke stroomaansluiting realiseren (doorlooptijd 8–12 weken)
  • Gemeente: evenementenvergunning en veiligheidsadvies

Start vergunningstrajecten en materiaalreservering nooit later dan 8 weken voor het evenement. Bij festivals of grote bouwplaatsen met netuitbreiding reken je op 12–16 weken.

Belangrijkste inzichten

Een veilige tijdelijke stroomverdeling vereist een gestructureerd stappenplan, tijdige vergunningaanvragen en gekeurd huurmaterieel met volledige keuringsdocumentatie.

Punt Details
Start vroeg met vergunningen Eenvoudige aansluitingen vereisen 6–8 weken voorbereidingstijd; complexe netaansluitingen 12–16 weken.
Bereken vermogen op gelijktijdig gebruik Tel gelijktijdige verbruikers op, voeg +20% reserve toe en houd rekening met startstromen van motoren.
Scheid kritieke van niet-kritieke kringen Noodverlichting, geluid en koeling krijgen een eigen voeding zodat één storing niet alles uitschakelt.
Test vóór inbedrijfstelling Isolatie, continuïteit PE, aardingsweerstand en RCD-functie meten vóór oplevering is verplicht.
Stroomhuren levert compleet Gekeurd materieel, meetrapporten, installatiebemiddeling en 24/7 storingsdienst voor elk project.

Inhoudsopgave

Hoe ziet het stap-voor-stap opbouwplan eruit?

Stap 1: Scope en vermogen inventariseren De organisator stelt een vermogenstabel op met alle verbruikers. Technische crew valideert de berekening. Resultaat: totaal benodigd vermogen in kW en gewenste ampèrages per groep.

Stap 2: Site survey en inplantingsplan op schaal Een technicus bezoekt de locatie en tekent een inplantingsplan op schaal (1/50–1/200). Het plan toont alle opstellingen, vrije doorgangen, toegangswegen voor hulpdiensten en de positie van verdeelkasten. Onvolledige plannen leiden rechtstreeks tot afwijzing van vergunningaanvragen, zo stelt Zone1 in zijn evenementenvoorwaarden.

Stap 3: Vergunningen aanvragen De organisator dient de evenementenvergunning in bij de gemeente, inclusief inplantingsplan, vermogensoverzicht en veiligheidsmaatregelen. Netbeheerder ontvangt een aparte aanvraag voor de tijdelijke stroomaansluiting. Start dit traject 8–12 weken vooraf.

Stap 4: Keuze stroomoptie Kies op basis van vermogen, geluidsnormen, locatietoegang en budget tussen dieselgenerator, tijdelijke netaansluiting of batterijsysteem (zie sectie 4 voor details).

Stap 5: Materiaal bestellen en logistiek plannen Verhuurder (Stroomhuren) levert verdeelkasten, kabels, kabelgoten, aardingsmateriaal en meetapparatuur. Bevestig leverdata en transportroutes. Controleer of alle keuringslabels aanwezig zijn.

Stap 6: Fysieke aanleg en aarding Technische crew legt kabels, plaatst verdeelkasten op de inplantingsposities en sluit aarding aan. Minimale afstand tussen technische installaties en tenten: 4 m, tenzij een risicoanalyse anders bepaalt.

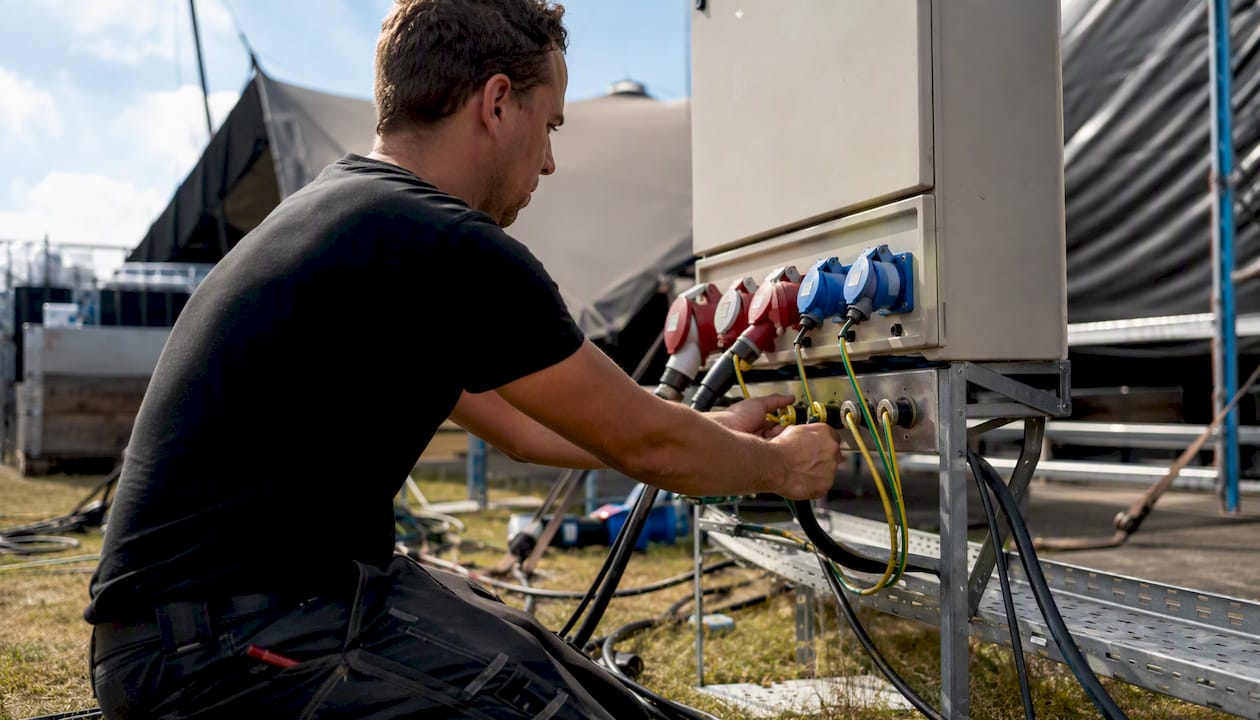

Monteur sluit de aarding aan

Stap 7: Testen en oplevering Gecertificeerd elektricien voert isolatiemeting, continuïteitsmeting PE, aardingsweerstandsmeting en RCD-functietest uit. Meetrapporten worden overgedragen aan organisator.

Stap 8: Bediening tijdens het evenement Technicus ter plaatse monitort belasting, houdt logboek bij en schakelt bij overbelasting. Stroomhuren biedt 24/7 storingsdienst als back-up.

Stap 9: Demobilisatie Na afloop ontkoppelt de technische crew alle aansluitingen, verwijdert kabels en verdeelkasten veilig, en levert het materieel terug. Controleer of de locatie schoon en vrij van risico’s is.

Hoe bereken je het benodigde vermogen voor je installatie?

Tel alle verbruikers op, houd rekening met hogere startstromen van motoren en reserveer extra capaciteit voor pieken en onvoorziene aansluitingen. Baseer de ampèragebepaling op gelijktijdig gebruik, niet op de theoretische som van alle verbruikers, zoals Friand terecht aangeeft.

Verbruikerstype Indicatief vermogen Aanbevolen ampèrage
Podiumverlichting 3–8 kW 32A–63A
Geluidsinstallatie 5 kW 32A–63A
Catering / keuken (per unit) 10 kW 63A–125A
HVAC / klimaatbeheersing (per unit) 5 kW 32A–63A
Noodverlichting en beveiliging 1–3 kW 16A

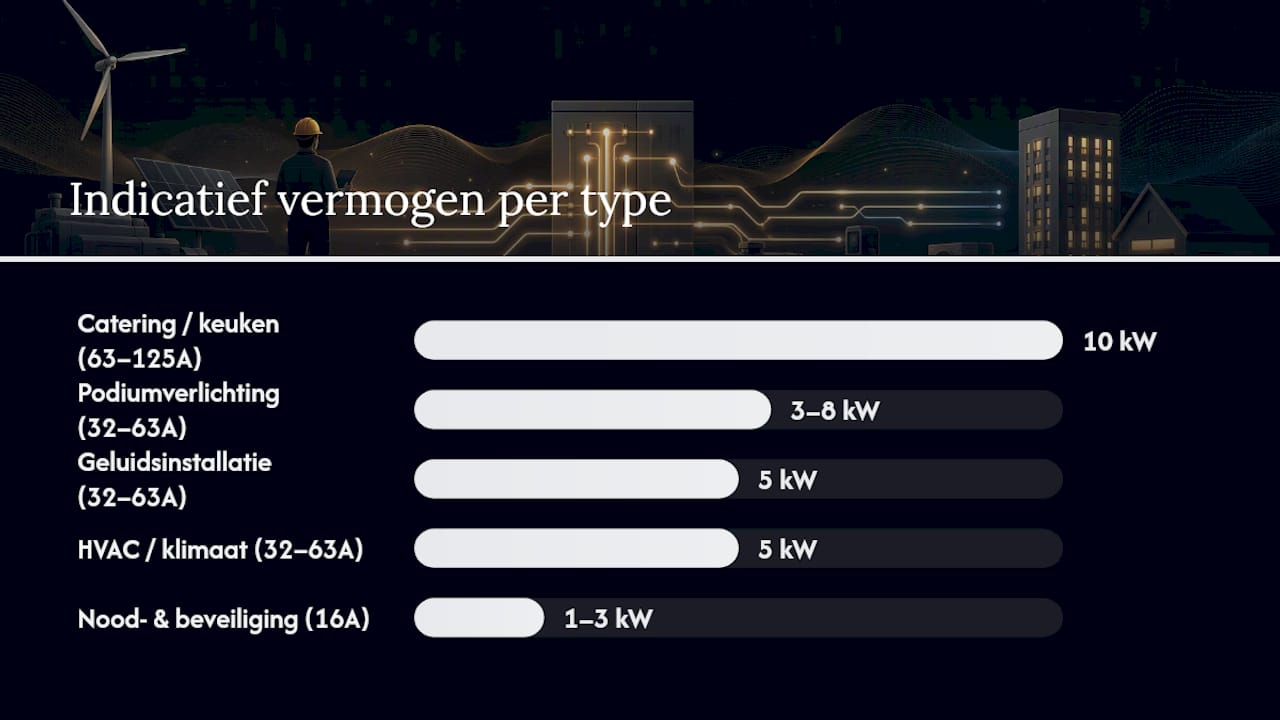

Overzicht van het stroomverbruik en de ampèrewaarden

Kies 16A voor licht gebruik zoals kleine verlichting of signalisatie, 32A of 63A voor gemiddelde belasting op evenementen en bouwplaatsen, en 125A voor hoofdverdelers bij grote projecten. Verdeel groepen zo over de drie fasen dat de belasting per fase zo gelijk mogelijk is. Een ongebalanceerde fase verhoogt het risico op uitval en beschadigt apparatuur.

Rekenregel: totaal gelijktijdig vermogen (kW) ÷ spanning (0,4 kV voor driepolig) × 1,2 (reserve) = minimaal benodigde ampèrage voor de hoofdaansluiting.

Welke stroombron past het beste bij jouw situatie?

De keuze tussen dieselgenerator, tijdelijke netaansluiting en batterijsysteem hangt af van vier factoren: beschikbaar vermogen, geluidsnormen, doorlooptijd en budget. Flevo Nice beschrijft alle drie als gangbare opties voor buitenevenementen, elk met eigen afwegingen.

  • Dieselgenerator: snel inzetbaar, flexibel qua locatie, geen netaansluiting nodig. Nadelen: geluid, uitstoot, brandstofkosten en tanklogistiek. Geschikt als snelle oplossing of back-up.
  • Tijdelijke netaansluiting: stabiel, stil en betrouwbaar voor langdurige projecten. Doorlooptijd 8–12 weken bij de netbeheerder. Kosten voor een tijdelijke aansluiting liggen doorgaans tussen € 1.500 en € 3.000, afhankelijk van capaciteit en regio.
  • Batterijsystemen: emissieloos en geruisloos, ideaal voor stille zones of binnenlocaties. Beperkte capaciteit bij hoge vermogens en hogere huurkosten voor grote loads. Geschikt als aanvulling op netaansluiting of generator, niet als primaire bron voor grote evenementen.

Pro-tip: Vraag de netbeheerder al tijdens de site survey om een netbereikbaarheidstoets. Dat voorkomt dat je weken later ontdekt dat netuitbreiding nodig is, wat de doorlooptijd met 4–8 weken kan verlengen.

Welke uitrusting heb je nodig en hoe ziet een veilige layout eruit?

Essentieel materieel voor tijdelijke stroomverdeling:

  • Verdeelkasten met CEE-aansluitingen (16A, 32A, 63A, 125A) voor hoofd- en subverdeling
  • Kabelgoten en kabelbruggen voor veilige kabeldoorvoer in voetgangers- en rijzones
  • Aardingskabels (16 mm²) en aardingspennen
  • Meetapparatuur: isolatiemeter, aardingsmeter, stroomtang
  • Adapters en overgangen (CEE naar Schuko en omgekeerd)
  • Verlengkabels met correcte doorsnede voor de belasting
  • Labels en markeringen voor elke groep en kabel

Voor IP-classificatie geldt: IP44 volstaat voor beschutte evenementen, IP65 is vereist bij intensief buitengebruik op bouwplaatsen of bij regen, en IP67 bij risico op onderdompeling.

Layoutrichtlijnen voor een veilige opstelling: plaats verdeelkasten en techniektorens minimaal 4 m van tenten en tijdelijke constructies. Houd alle vluchtwegen en toegangswegen voor hulpdiensten vrij. Zorg voor een brandblusser bij elke techniekpost. Bevestig kabels langs de rand van looppaden en bescherm kruispunten met kabelbruggen.

Hoe zorg je voor een veilige aanleg die voldoet aan de normen?

Tijdelijke elektrische installaties voor evenementen en bouwplaatsen vallen onder NEN 3140 (bedrijfsvoering van elektrische installaties) en NEN 1010 (installatienormen). Beide normen stellen eisen aan aarding, beveiliging en documentatie.

Verplichte veiligheidspunten:

  • Elke groep beveiligd met een passende RCD (aardlekschakelaar, 30 mA voor personenbeveiliging)
  • Fasenbalancering over alle drie fasen om overbelasting van één fase te voorkomen
  • Aarding van alle metalen behuizingen en verdeelkasten
  • Vrije doorgangen van minimaal 1,2 m rondom verdeelkasten en techniektorens
  • Brandblusser aanwezig bij elke techniekpost, conform de evenementenvoorwaarden van zone1.be
  • Generatoren en aggregaten op minimaal 4 m van tenten en publiek

Pro-tip: Scheid kritieke kringen (noodverlichting, geluid, koeling) altijd van niet-kritieke kringen. Eén storing in een niet-kritieke groep legt dan niet het hele evenement plat. Geef kritieke kringen een eigen voeding of back-upbron.

Huurmaterieel met NEN 3140-keur en recente meetrapporten vermindert aansprakelijkheidsrisico aanzienlijk en versnelt de oplevering, omdat de verhuurder de periodieke keuring al heeft uitgevoerd.

Welke tests en documenten zijn verplicht vóór inbedrijfstelling?

Voer vóór oplevering minimaal deze metingen uit:

  • Isolatieweerstandsmeting: controleert of er geen lekstromen zijn tussen geleiders en aarde
  • Continuïteitsmeting PE: bevestigt dat de aardgeleider overal doorverbonden is
  • Aardingsweerstandsmeting: meet de weerstand van de aardingspen (norm: ≤ 10 Ω voor tijdelijke installaties)
  • RCD-functietest: elke aardlekschakelaar triggert bij de ingestelde drempelwaarde
  • Groepsbeveiliging functietest: zekeringen en automaten reageren correct bij overbelasting

De metingen worden uitgevoerd door een gecertificeerd elektricien. Bij huurmaterieel van Stroomhuren zijn keuringslabels en meetrapporten standaard aanwezig. Bij oplevering draag je over: het inplantingsplan, de vermogenstabel, alle meetrapporten, keuringslabels van de verdeelkasten en een ondertekend overdrachtsformulier.

Wat zijn realistische doorlooptijden en kosten?

In het piekseizoen (mei–september) lopen doorlooptijden bij netbeheerders en gemeenten merkbaar op. Reserveer materieel en plan aanvragen altijd eerder dan de minimumtermijn aangeeft.

Wie betrek je en wat stuur je mee bij een aanvraag?

Vier partijen spelen een vaste rol in elk project:

  • Organisator: vraagt evenementenvergunning aan bij de gemeente en coördineert het inplantingsplan
  • Technische crew / verhuurder: levert materieel, voert aanleg en keuringen uit
  • Netbeheerder: realiseert de tijdelijke stroomaansluiting na aanvraag met technische specificaties
  • Waterleidingbedrijf: voor wateraansluiting op locatie (apart traject, vergelijkbare doorlooptijd)

Stuur bij elke aanvraag mee: een inplantingsplan op schaal met legende, een vermogensoverzicht per groep, een overzicht van veiligheidsmaatregelen, contactgegevens van de technisch verantwoordelijke, de gewenste aansluitcapaciteit in kVA en de verwachte looptijd van het project. Een gedetailleerd inplantingsplan is vaak doorslaggevend voor een ontvankelijke aanvraag. Ontbrekende gegevens leiden vrijwel altijd tot vertraging of afwijzing.

Hoe houd je de installatie veilig tijdens het evenement?

Wijs één technicus aan als verantwoordelijke voor live monitoring. Die persoon controleert elk uur de belasting per fase, noteert afwijkingen in een logboek en is het eerste aanspreekpunt bij storingen. Stroomhuren biedt 24/7 storingsdienst voor snelle interventie op locatie.

Noodprotocol bij overbelasting of rookontwikkeling:

  • Schakel de betreffende groep onmiddellijk uit via de automaat of RCD
  • Informeer de veiligheidsverantwoordelijke en eventueel de brandweer
  • Gebruik nooit een uitgeschakelde groep opnieuw zonder inspectie door een elektricien
  • Activeer de standby-generator of redundante voeding voor kritieke kringen

Plan de demobilisatie al vóór het evenement: wie ontkoppelt wat, in welke volgorde, en wie transporteert het materieel terug. Verwijder kabels pas nadat alle verbruikers zijn uitgeschakeld en de spanning is weggenomen.

Hoe ondersteunt Stroomhuren je bij elke stap?

Stroomhuren levert gecertificeerd huurmaterieel voor tijdelijke stroomverdeling bij evenementen, festivals, bouwplaatsen en bedrijfsevenementen. Het aanbod omvat verdeelkasten in alle ampèrages, verlengkabels, kabelgoten, aardingsmateriaal en complete gebruiksklare sets. Dry hire en volledige installatiebemiddeling zijn beide mogelijk.

Wat Stroomhuren concreet uit handen neemt:

  • Levering van gekeurd materieel met NEN 3140-keuringslabels en meetrapporten
  • Maatwerk sets samengesteld op basis van jouw vermogenstabel en inplantingsplan
  • Installatiebemiddeling: van site survey tot oplevering met certificaatoverdracht
  • 24/7 storingsdienst tijdens het evenement of de bouwfase
  • VCA-gedekte werkwijzen en vaste contactpersoon (Fien) voor directe communicatie

Vraag een offerte aan via Stroomhuren of neem contact op voor een site survey. Geef daarbij je locatie, gewenst vermogen, gewenste aansluitdatum en type project door.

Wat ervaren technici je niet vertellen, maar wat je wél moet weten

De grootste valkuil in de praktijk is niet een technische fout, maar een planningsfout. Organisatoren die de netaansluiting te laat aanvragen, zitten twee weken voor het evenement met een generator die ze niet wilden, tegen kosten die ze niet hadden begroot. Dat patroon herhaalt zich elk seizoen.

Een tweede onderschat risico: startstromen. Een koelinstallatie van 10 kW trekt bij opstart tijdelijk 30–60 kW. Wie zijn vermogenstabel alleen op nominale vermogens baseert, ontdekt dat pas als de hoofdzekering eruit vliegt tijdens de soundcheck.

Wat echt werkt: label elke kabel aan beide uiteinden vóór je begint met aansluiten. Maak een spare kit met reservezekeringen, adapters en een korte verlengkabel. Test de volledige installatie op maximale belasting minstens 24 uur vóór opening, inclusief alle kritieke kringen met meetrapporten. Bescherm verdeelkasten buiten altijd met een afdak of tent, ook als de weersvoorspelling droog is. Regen komt altijd op het verkeerde moment.

Stroomhuren regelt je tijdelijke stroomverdeling van A tot Z

Voor eventorganisatoren en bouwbedrijven die geen tijd hebben voor materiaalzoektochten en keuringsvragen, is Stroomhuren de directe oplossing. Geen lange levertijden, geen onzekerheid over conformiteit: je krijgt gekeurd materieel, meetrapporten en een vaste contactpersoon die weet wat jouw project nodig heeft.

Stroomhuren

Of je nu een festival van 5.000 bezoekers voorbereidt of een werf van drie maanden opzet, Stroomhuren stelt een complete set samen op basis van jouw vermogenstabel. Van verdeelkast huren tot werfstroom op maat: alles is beschikbaar met VCA-certificering en 24/7 storingsdienst. Neem contact op met Fien voor een offerte op maat en geef je aansluitdatum, locatie en gewenst vermogen door.
