Stroomkeuring uitgelegd: veilig, conform en zorgeloos

Stroomkeuring uitgelegd: veilig, conform en zorgeloos

Veel evenementenorganisatoren en technische projectleiders plannen een stroomopstelling zonder goed te weten of die goedgekeurd moet worden. Het gevoel is dat je gewoon kabels trekt en verdeelpanelen plaatst, totdat een keuringsinstantie of verzekeraar vraagt naar het keuringscertificaat. Een niet-gekeurd systeem vergroot niet alleen het risico op storingen, maar ook op brand, ongelukken en juridische aansprakelijkheid. Dit artikel legt precies uit wat stroomkeuring is, wanneer je er wettelijk niet omheen kunt, welke technische eisen gelden, hoe het traject verloopt en welke fouten je absoluut wilt vermijden.

Inhoudsopgave

Belangrijkste Inzichten

Punt Details
Stroomkeuring is wettelijk vereist Elke tijdelijke of gewijzigde stroominstallatie moet volgens NEN 3140 (NL) of AREI (BE) worden gekeurd.
Technische eisen zijn meetbaar De keuring kijkt naar aardlekschakelaars, aarde en isolatieweerstand met precieze grenswaarden.
Afkeuring vereist directe actie Bij afkeuring moet je eerst verbeteren en daarna volgt altijd een herkeuring.
Voorkom fouten met voorbereiding Goede voorbereiding en juiste materialen vergroten de kans op een geslaagde keuring zonder vertraging.

Wat is stroomkeuring en waarom is het verplicht?

Stroomkeuring klinkt misschien als een technische formaliteit, maar het is veel meer dan een stempel op papier. Het is een gestructureerde inspectie van een elektrische installatie waarbij een gecertificeerde keurmeester vaststelt of het geheel veilig, correct gedimensioneerd en normconform is.

Wat houdt het precies in?

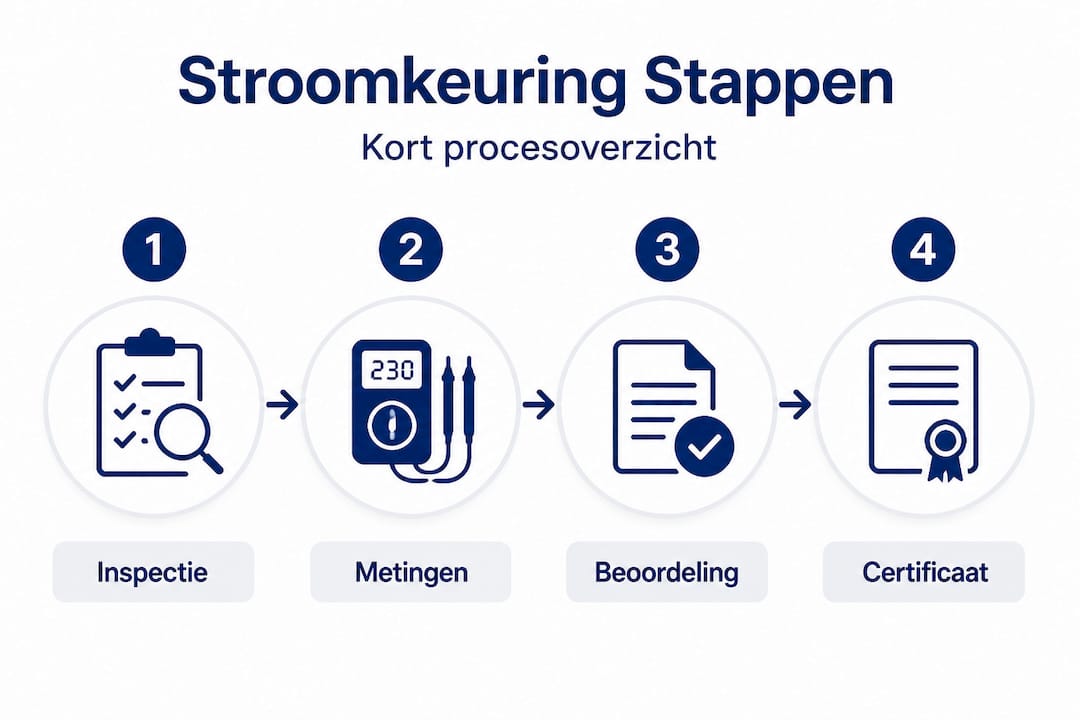

Overzichtelijke infographic met de stappen van het stroomkeuringstraject

Stroomkeuring omvat inspectie en certificering van elektrische installaties volgens normen zoals NEN 3140 (Nederland) en AREI (België). NEN 3140 regelt het veilig werken aan en met elektrische installaties voor bedrijven en organisaties. AREI, het Algemeen Reglement op de Elektrische Installaties, is de Belgische tegenhanger en stelt gelijkaardige eisen aan de veiligheid van tijdelijke en permanente elektrische systemen.

Bij een keuring controleert de keurmeester niet alleen of de installatie elektriciteit doorvoert, maar ook of ze dat doet op een manier die mensen en eigendommen beschermt. Denk aan de beveiliging tegen kortsluitingen, de correcte aarding, de staat van kabels en beschermingsgraden van kasten.

Tijdelijke stroom: extra aandacht vereist

Voor tijdelijke installaties, zoals die bij festivals, concerten, bouwplaatsen en technische evenementen, gelden dezelfde eisen als voor permanente installaties. Dit is een hardnekkig misverstand. Veel organisatoren gaan ervan uit dat “tijdelijk” automatisch minder streng betekent. Dat is onjuist.

Lees bij het plannen van je project ook de stroomvoorziening huren gids voor een overzicht van het gehele huurproces. Die gids helpt je begrijpen welke stappen je neemt voordat de keurmeester op de deur klopt.

Wat zijn de gevolgen als je keuring negeert?

De gevolgen zijn direct en ingrijpend:

  • Je verzekeraar kan schade weigeren te vergoeden als je geen geldig keuringscertificaat hebt
  • Gemeenten of lokale overheden weigeren een evenementenvergunning
  • Bij een incident ben jij als organisator persoonlijk aansprakelijk voor schade en letsel
  • De brandweer of veiligheidsdienst kan ter plaatse de stroom laten afsluiten
  • Je reputatie als betrouwbaar professional staat op het spel

“Een stroomkeuring is geen bureaucratisch obstakel, het is de enige manier om te bewijzen dat je installatie veilig is voor iedereen die erdoorheen stroomt, letterlijk en figuurlijk.”

Meer over wat keurmerken betekenen in de verhuurwereld lees je in het artikel over keurmerken in stroomverhuur. Dat artikel legt uit welke certificeringen relevant zijn bij het kiezen van een verhuurpartner en wat ze garanderen.

Welke technische eisen gelden bij een stroomkeuring?

Weten dat een keuring verplicht is, is één ding. Weten wat er tijdens die keuring precies gecontroleerd wordt, is iets anders. Als jij als technisch verantwoordelijke weet welke meetwaarden de keurmeester verwacht, kun je de installatie van tevoren zelf doorlopen en verrassingen voorkomen.

De kernmeetwaarden bij een keuring

Elke keuringsinstantie hanteert een gestandaardiseerde checklist. De meest kritische technische meetwaarden voor installaties zijn:

Parameter Norm Wat het betekent
Aardeweerstand Minder dan 100 tot 166 Ohm Hoe goed de installatie geaard is
Reactietijd aardlekschakelaar Minder dan 300ms bij 30mA Hoe snel de beveiliging uitschakelt bij lekkage
Isolatieweerstand Meer dan 1 MOhm bij 500V De kwaliteit van de isolatie van kabels en apparatuur
Kortsluitstroom Conform IEC-norm Draagkracht van de beveiliging
Beschermingsgraad (IP-klasse) Conform toepassing (IP44 of hoger voor buiten) Bescherming van kasten en connectoren

Elke waarde heeft een directe veiligheidsfunctie. Een aardlekschakelaar die te traag reageert, kan bij een stroomlek mensen ernstig letsel toebrengen voordat de stroom onderbroken wordt. Een te lage isolatieweerstand wijst op beschadigde of verouderde kabels die op elk moment kunnen doorslaan.

Wat meet de keurmeester concreet?

De keurmeester gebruikt geijkt meetgereedschap, inclusief een isolatiemeter (megohmmeter) en een aardingsmeeter. Hij meet elk circuit afzonderlijk en noteert alle waarden in een keuringsrapport. Bij grotere installaties, zoals die op een festival met meerdere distributiezones, duurt dit meerdere uren.

Meetapparaat aangesloten tijdens stroomkeuring

Naast elektrische meetwaarden let de keurmeester ook op mechanische aspecten: liggen kabels ordelijk en beschermd, zijn connectoren en koppelstukken correct aangebracht, zijn kasten gesloten en weersbestendig geplaatst, en is de belasting per fase gelijkmatig verdeeld?

Wat als de waarden afwijken?

Als een meetwaarde buiten de norm valt, noteert de keurmeester dit als non-conform. Dat betekent dat die onderdelen van de installatie niet veilig zijn in de huidige staat. De installatie wordt dan niet goedgekeurd en mag in die toestand niet in gebruik worden genomen.

Pro-tip: Zorg dat je voor de keuring zelf een isolatiemeting doet op alle kabels. Dit is eenvoudig met een huurbare megohmmeter en bespaart je de schrik van een afgekeurde lijn op de dag van het evenement. Kabels met een isolatieweerstand onder de 1 MOhm worden niet goedgekeurd en moeten vervangen worden.

Lees ook het overzicht van technische eisen stroomvoorzieningen voor een gedetailleerde technische checklist specifiek voor de evenementensector.

Praktische voorbereiding voor een geslaagde keuring

Goede voorbereiding is het verschil tussen een vlotte keuring en een vertraagd evenement. Let op deze punten:

  • Zorg dat alle kabels gelabeld en traceerbaar zijn per circuit
  • Gebruik alleen materiaal met CE-markering en correcte IP-klasse
  • Houd de originele documentatie van kasten en verdeelpanelen bij de hand
  • Controleer of alle aardverbindingen fysiek vast en zichtbaar zijn
  • Zorg dat de faseverdeling op papier staat en overeenkomt met de werkelijkheid

Hoe verloopt een stroomkeuring in de praktijk?

Je weet nu wat er gecontroleerd wordt. Maar hoe ziet het traject eruit, van het moment dat je een keurmeester inschakelt tot het moment dat je een goedgekeurd rapport in handen hebt?

Stap voor stap door het keuringstraject

  1. Voorbereiding en aanvraag: Je schakelt een erkende keuringsinstelling in, zoals een gecertificeerd inspectiebureau of een VCA-gecertificeerde technisch verantwoordelijke. Je levert een schema van de installatie aan, inclusief belastingsberekeningen per circuit en een lijst van gebruikte materialen.

  2. Visuele inspectie: De keurmeester begint altijd met een rondgang. Hij controleert of kabels correct worden geleid, of kasten deugdelijk zijn opgesteld en of er geen zichtbare beschadigingen zijn. Dit is de snelste manier om grote problemen al vroeg te signaleren.

  3. Elektrische metingen: Vervolgens worden de meetwaarden per circuit geregistreerd. Dit omvat isolatiemeting, aardingsweerstand, aardlekschakelaar en doorverbindingsmeting. Bij grote opstellingen loopt dit deel al gauw anderhalf tot drie uur.

  4. Functionele test: De keurmeester schakelt de installatie in en test of beveiligingen correct werken. Schakelen aardlekschakelaars uit bij simulatie van een aardlek? Slaan zekeringen door bij overbelasting?

  5. Rapportage: Alle resultaten worden vastgelegd in een keuringsrapport. Dit document vermeldt welke onderdelen conform zijn en welke niet. Bij een goedgekeurd rapport ontvang je een keuringscertificaat dat je aan opdrachtgevers, verzekeraars en gemeenten kunt voorleggen.

  6. Herkeuring bij afwijkingen: Als onderdelen niet worden goedgekeurd, moet je die aanpassen en herstelwerkzaamheden uitvoeren. Na aanpassing volgt verplicht een herkeuring van de niet-conforme onderdelen. Pas na positief resultaat van die herkeuring is de installatie volledig goedgekeurd.

Wie schakelt de keurmeester in?

Dat is de verantwoordelijkheid van de technisch eindverantwoordelijke van het project. Bij evenementen kan dat de productieleider zijn, bij bouwplaatsen de hoofdaannemer of de elektrisch installateur. In de verhuurwereld draagt de klant of de huurder van de installatie de verantwoordelijkheid, tenzij contractueel anders is vastgelegd.

Pro-tip: Plan de keuring altijd minimaal één werkdag voor opbouwcompletion in. Zo heb je tijd om kleine afwijkingen te corrigeren zonder dat je evenement of project vertraging oploopt. Een keuring op de dag van oplevering is een veelgemaakte fout.

Wat als de installatie wordt afgekeurd?

Afkeuring is niet het einde van de wereld, maar het vraagt wel snelle actie. Het keuringsrapport geeft exact aan wat niet klopt en wat aangepast moet worden. Vervolgens zijn er twee scenario’s. Kleine afwijkingen, zoals een losse aarding of een verkeerd type zekering, zijn snel verholpen en een herkeuring kan soms dezelfde dag plaatsvinden. Structurele problemen, zoals verkeerd gedimensioneerde kabels voor de belasting of een volledig ontbrekende aardingsmat, vergen meer tijd en kosten.

Bekijk ook voorbeelden van conforme stroomopstellingen en de praktische stappen voor het stroomvoorziening opbouwen evenement om een beeld te krijgen van hoe een goed voorbereid systeem eruitziet.

Aansprakelijkheid: wie is er verantwoordelijk?

Bij een incident met een niet-gekeurd systeem is de technisch verantwoordelijke aansprakelijk. Dat kan de organisator zijn, de verhuurder die beweerd heeft dat het materiaal conform is, of de installateur die de opstelling heeft geplaatst. In de praktijk wordt aansprakelijkheid verdeeld op basis van wie welke verantwoordelijkheid had en welke documentatie beschikbaar is. Een geldig keuringscertificaat beschermt jou als organisator aanzienlijk, ook als een incident niet direct aan de stroom te wijten is.

Meest gemaakte fouten en hoe je ze voorkomt

Stroomkeuring gaat mis op voorspelbare manieren. Dezelfde fouten duiken steeds opnieuw op, bij kleine festivals, grote bouwprojecten en technische installaties. Als je deze patronen kent, kun je ze actief vermijden.

Fout 1: Denken dat tijdelijke installaties buiten de keuringsverplichting vallen

Dit is verreweg de meest gemaakte aanname. Veel organisatoren en projectleiders geloven dat een tijdelijke opstelling van twee dagen niet hoeft te worden gekeurd. Maar de wetgeving maakt geen onderscheid in duur. Een tijdelijke installatie moet even veilig zijn als een permanente. Verbetering na afkeuring is verplicht, ook voor tijdelijke systemen, voor ze in gebruik genomen mogen worden.

Fout 2: Goedkope of ongeteste materialen gebruiken

Het verhuren of kopen van stroomkasten, kabels en verdeelpanelen van onduidelijke herkomst is een veelvoorkomend probleem. Materiaal zonder CE-markering, met beschadigde isolatie of van een verkeerde IP-klasse zal bij een keuring onmiddellijk worden afgekeurd. Daarnaast brengt het gebruik van dergelijk materiaal directe risico’s mee, ongeacht de keuring. Goedkoop is hier duur in de meest letterlijke zin.

Fout 3: Gebrekkige documentatie

Een keurmeester vraagt altijd om documentatie: schema’s, berekeningen, specificaties van gebruikte materialen. Als die ontbreken, kan de keuring niet volledig worden afgerond. Dit gebeurt vaker dan je denkt, zeker bij gehuurde installaties waarbij de documentatie van de verhuurder niet standaard wordt meegeleverd.

Fout 4: Te laat een keurmeester inplannen

Een erkende keurmeester heeft agenda’s die soms weken vooruit vollopen. Als je pas drie dagen voor het evenement belt, riskeer je dat niemand beschikbaar is. En zonder goedgekeurd keuringscertificaat kan je vergunning worden ingetrokken.

Fout 5: Na elke uitbreiding niet opnieuw keuren

Als je tijdens het opbouwproces de installatie uitbreidt, extra stroomkasten toevoegt of de capaciteit verhoogt, dan verandert de installatie. Een keuring van de basisopstelling dekt die uitbreiding niet. Elke significante wijziging vereist een nieuwe of aanvullende keuring.

Pro-tip: Maak een keuringsmap voor elk project. Daarin bewaar je het keuringscertificaat, de schema’s, de materiaalspecificaties en correspondentie met de keurmeester. Dit is je bescherming bij elk incident en elke controle.

Meer praktische richtlijnen voor specifieke omgevingen vind je in de artikelen over stroom op bouwlocaties en flexibele stroomoplossingen die beide ingaan op omgevingsspecifieke risico’s en oplossingen.

Hoe voorkom je deze fouten structureel?

De meest effectieve aanpak is preventief en gebaseerd op standaardisatie:

  • Werk altijd met materiaal van gecertificeerde verhuurders of leveranciers
  • Vraag bij elke huur om de keuringsdocumentatie van het materiaal
  • Plan de keurmeester in als eerste stap na bevestiging van het evenement, niet als laatste
  • Gebruik een vaste keuringspartner zodat die de installaties en context kent
  • Documenteer elke wijziging aan de installatie tijdens opbouw

Wat stroomkeuring écht betekent op het terrein: geen vinkje, maar zekerheid

Wij zien dagelijks hoe organisatoren en projectleiders omgaan met stroomkeuring. En eerlijk gezegd begrijpen we waarom veel mensen het als een administratieve horde zien. Er is al genoeg te regelen: vergunningen, logistiek, personeel, planning. Dan voelt een keuringstraject als nog een taak erbij.

Maar dat perspectief mist iets fundamenteels.

Een stroomkeuring is geen bewijs dat je de regels hebt gevolgd. Het is bewijs dat je installatie stabiel is, dat ze bij een piekbelasting niet bezwijkt, dat ze bij een aardlek snel uitschakelt en dat er niemand gewond raakt door een fout in de opbouw. Het is organisatorische rust in een tastbaar document.

We hebben situaties gezien waarbij een geldig keuringscertificaat het verschil maakte tussen een verzekeraar die uitbetaalt en een die dat weigert. We kennen gevallen waarbij een keurmeester tijdens de inspectie een beschadigde kabel ontdekte die al weken door de opbouwploeg was overgelopen. Die kabel werd vervangen, de keuring werd goedgekeurd, het evenement liep vlekkeloos. Zonder die keuring was het incident onopgemerkt gebleven tot het te laat was.

Aansprakelijkheid is ook een onderschat punt. Als er iets misgaat met een niet-gekeurd systeem, bepaalt de rechter op basis van documentatie wie verantwoordelijk was. Een keuringsrapport is je hardste argument. Het bewijst dat je op het moment van opbouw alles in orde had. Zonder dat rapport sta je zwak, ook al was de fout technisch gezien bij iemand anders.

Wij pleiten voor een systematische aanpak waarbij keuring niet als eindcontrole wordt gezien, maar als onderdeel van het ontwerpproces. Dat begint bij het kiezen van gecertificeerd materiaal, gaat door bij het correct leggen van tijdelijke stroomkabels en eindigt bij een keuringsrapport dat je met vertrouwen kunt overhandigen aan wie het ook vraagt.

De beste klanten waarmee we werken, behandelen keuring niet als stress maar als routinecheck. Ze weten wat ze aanleveren, ze plannen vroeg en ze kiezen materiaal waarvan ze weten dat het door de keuring komt. Dat is geen geluk, dat is systeem.

Direct veilig aan de slag met gekeurde stroomoplossingen

Ben je overtuigd van het belang van correcte stroomkeuring? Dan kun je veilig en snel aan de slag met de juiste oplossingen.

https://stroomhuren.be

Bij Stroomhuren.be bieden we uitsluitend materiaal dat voldoet aan Europese normen, inclusief stroomkasten, kabels, verdeelpanelen en aardingsmaterialen. Alles is leverbaar met bijbehorende documentatie, zodat jij bij de keuring geen verassingen tegenkomt. Onze stroomoplossingen kun je direct huren voor evenementen, bouwplaatsen en technische projecten, met advies op maat voor elke opstellingsgrootte. Fien en het team van Stroomhuren.be staan klaar om je te helpen van planning tot keuringssucces, met 24/7 ondersteuning en VCA-certificering.

Veelgestelde vragen over stroomkeuring

Is een stroomkeuring altijd verplicht bij een evenement of bouwproject?

Een stroomkeuring is verplicht zodra je een tijdelijke of nieuwe installatie plaatst, omdat NEN 3140 en AREI beide van toepassing zijn op tijdelijke elektrische installaties, ongeacht de duur van de opstelling.

Wat wordt gecontroleerd tijdens een stroomkeuring?

De keurmeester controleert onder andere de aardlekschakelaars, isolatieweerstand en aardingsweerstand, waarbij normwaarden zoals minder dan 300ms reactietijd en meer dan 1 MOhm isolatieweerstand verplicht zijn.

Wat als mijn installatie wordt afgekeurd?

Je moet de geconstateerde problemen herstellen op basis van het keuringsrapport, waarna herkeuring verplicht is voordat de installatie in gebruik mag worden genomen.

Moet ik elk jaar opnieuw een stroomkeuring uitvoeren?

Voor tijdelijke installaties is een keuring nodig bij elke nieuwe opbouw, omdat NEN 3140 en AREI de conformiteit per installatie en per project beoordelen, niet op jaarbasis voor tijdelijke systemen.

Aanbeveling
