Stap voor stap veiligheidscontrole stroom voor events en werven
Een tijdelijke installatie is veilig en keuringsklaar als je vijf controles groen hebt: de CEE-connector klopt qua rating en klokpositie, de kabel heeft het juiste type en de juiste doorsnede, de verdeelkast bevat selectieve beveiligingen met werkende aardlekschakelaars, de aarding is meetbaar aanwezig, en de fasevolgorde is correct. Klopt er iets niet? Ontkoppel direct, herconfigureer, en schakel pas daarna in.
Snelle precheck vóór inschakelen:
- CEE-connector: stroomrating, klokpositie en IP-klasse overeenkomen met kabel en verdeelkast
- Kabel: type H07RN-F (buitengebruik) of H07BQ-F, doorsnede passend bij de stroomsterkte, wartel en trekontlasting intact
- Verdeelkast: juiste aftakbeveiligingen aanwezig, aardlekschakelaars (RCD) functioneel getest
- Aarding: aardverbinding meetbaar aanwezig op verdeelkast en constructies
- Fasevolgorde: gecontroleerd met fasevolgordemelder vóór aansluiting van driefasige apparatuur
Pro-tip: Schakel nooit in zonder de RCD handmatig te testen met de testknop. Een RCD die niet uitschakelt bij de testknop is defect en moet direct worden vervangen.
Belangrijkste inzichten
Een tijdelijke installatie is pas keuringsklaar als CEE-connector, kabeltype, verdeelkastbeveiliging, aarding en fasevolgorde allemaal gecontroleerd en gedocumenteerd zijn.
| Punt | Details |
|---|---|
| CEE-connector en kabel matchen | Stroomrating, klokpositie en kabeldoorsnede moeten overeenkomen; mismatch direct corrigeren. |
| Kabeltype bepaalt de toepassing | H07RN-F of H07BQ-F buiten, H05RN-F uitsluitend in beschermde binnenopstelling. |
| Aardweerstand meten en noteren | Richtwaarde voor tijdelijke penaarding is minder dan 166 Ω; altijd registreren in het rapport. |
| RCD testen vóór inschakelen | Elke aardlekschakelaar testen met testknop én RCD-tester; niet-functionele RCD direct vervangen. |
| Stroomhuren als materiaalpartner | Keuringsklare verdeelkasten, kabels en aardingsmateriaal met 24/7 service en VCA-certificering. |
Inhoudsopgave
- Wie is waarvoor verantwoordelijk en welke documenten heb je nodig?
- Hoe voer je de stap voor stap veiligheidscontrole stroom uit?
- Wat zijn de specifieke regels voor aggregaten en tijdelijke aarding?
- Hoe test je de installatie en wat registreer je?
- Welke fouten komen het vaakst voor en hoe los je ze direct op?
- Printbare 12-punten precheck voor vlak voor het inschakelen
- Wie mag de inspectie uitvoeren en welke opleiding is vereist?
- Hoe ziet een inspectie er in de praktijk uit?
- Stroomhuren levert keuringsklaar materieel voor events en werven
- Bronnen
Wie is waarvoor verantwoordelijk en welke documenten heb je nodig?
De organisator of eigenaar van de locatie draagt eindverantwoordelijkheid voor de veiligheid van de tijdelijke installatie. De uitvoering ligt bij een aangewezen installatieverantwoordelijke met aantoonbare technische bekwaamheid. Dat onderscheid is niet alleen praktisch, het is ook wettelijk verankerd: tijdelijke installaties vallen onder het AREI en de FOD Economie bewaakt de naleving ervan, waarbij BESA actief meewerkt aan actuele dossiers zoals zelfkeuring en halogeenvrije kabels.
Documenten die aanwezig moeten zijn vóór de inspectie:
- Keuringssticker of inspectierapport per kabel en verdeelkast (NEN 3140-conform)
- Samenstelschema van de verdeelkast met aftakbeveiligingen en RCD-configuratie
- Productgegevensbladen van CEE-connectoren (stroomrating, IP-klasse, polconfiguratie)
- VCA-bewijs van de installatieverantwoordelijke
- Persoonlijke beschermingsmiddelen: isolerende handschoenen, veiligheidsschoenen, gelaatsscherm bij schakelhandelingen
Praktijkregel: Controleer altijd of de keuringssticker op het materieel overeenkomt met het bijbehorende inspectierapport. Een sticker zonder rapport is geen keuringsbewijs. Bewaar beide documenten digitaal én fysiek op de werklocatie.
Zorg dat het publiek en niet-betrokken medewerkers op veilige afstand zijn tijdens de inspectie. Werk bij voorkeur buiten piekuren en zet de werkzone af met lint of hekken.
Hoe voer je de stap voor stap veiligheidscontrole stroom uit?
Volg de stroomrichting: van generator of netaansluiting naar de eindapparatuur. Zo mis je geen schakel in de keten.
- Generator of netaansluiting: controleer de scheider (isolator), zorg dat die volledig uitgeschakeld is vóór je aansluitingen maakt. Controleer de nominale spanning en frequentie.
- Voedingskabel: type H07RN-F of H07BQ-F voor buitengebruik, H05RN-F uitsluitend voor beschermde binnenopstelling. Doorsnede: minimaal 2,5 mm² bij 16A, 4 mm² bij 32A, 6 mm² bij 63A. Controleer de lengte: bij lange kabels neemt de spanningsval toe, bereken het benodigde vermogen en pas de doorsnede aan.
- CEE-connector (IEC 60309-2): controleer stroomrating, klokpositie (3u = 230V/50Hz, 6u = 400V/50Hz), IP-klasse (minimaal IP44 buiten), polconfiguratie (2P+E, 3P+E of 3P+N+E) en mechanische staat van de wartel. Controleer het volledige stroomcircuit, niet alleen de connector zelf.
- Verdeelkast: controleer of de aftakbeveiligingen correct gedimensioneerd zijn per aftakgroep. Controleer selectiviteit: de groepsbeveiliging moet eerder uitschakelen dan de hoofdbeveiliging. Controleer de RCD-configuratie (30 mA voor personenbeveiliging, 300 mA voor brandbeveiliging op hoofdniveau).
- Aarding: meet de aardweerstand en controleer de aardrail in de verdeelkast. Vereffening van metalen constructies (podium, truss, steigers) aansluiten op de aardrail.
- Apparatuurkabels: zelfde controles als voedingskabel, plus: geen beschadigde mantel, geen zichtbare geleiders, geen knopen of scherpe bochten.
Acceptatiecriteria:
| Parameter | Minimumeis |
|---|---|
| Isolatieweerstand | ≥ 1 MΩ (meting bij 500V DC) |
| Continuïteit beschermingsgeleider | ≤ 1 Ω per verbinding |
| Aardweerstand tijdelijke pen | < 166 Ω (lager bij bliksembeveiliging) |
| RCD-uitschakelstroom (30 mA) | Uitschakeling ≤ 300 ms |
| Fasevolgorde | Correct (L1-L2-L3 in volgorde) |
Tijdelijke installaties moeten voldoen aan NEN 1010, NEN 8020-20 en NEN 3140, en alle onderdelen moeten aan de Europese richtlijnen voldoen.
Pro-tip: Verdeel de belasting gelijk over de drie fasen en houd een veiligheidsmarge van circa 20% aan op de totale stroomvraag. Zo voorkom je overbelasting bij piekverbruik.

Wat zijn de specifieke regels voor aggregaten en tijdelijke aarding?
Aggregaten gedragen zich anders dan een netaansluiting. Dat vraagt om een andere aanpak bij aarding en isolatiebewaking.
- TN-stelsel (voorkeur): aard het sterpunt van het aggregaat direct aan een aardpen. Dit is de standaard aanpak bij stationaire aggregaten op een vaste locatie.
- IU-stelsel (rijdend voertuig of aarden niet mogelijk): pas een IT-stelsel toe met isolatiebewaking. De isolatiebewaker geeft een alarm bij het eerste aardlek, zodat de installatie niet direct uitvalt maar wel direct gecontroleerd kan worden.
- Aggregaten boven 3 kVA: isolatiebewaking wordt aanbevolen of is verplicht bij verhoogd risico (natte omgeving, publiek in de buurt).
- Vereffening: sluit alle metalen constructies (podium, truss, steigers, tentframes) aan op de aardrail van de verdeelkast met een aardingskabel van minimaal 16 mm².
- Aardpen: tijdelijke aarding is vaak verplicht op buitenlocaties; de gangbare richtwaarde voor tijdelijke penaarding is dat de weerstand laag genoeg is voor veiligheid, met strengere eisen bij bliksembeveiliging.
Een aardingskabel van 16 mm² is de standaard voor vereffening van constructies bij tijdelijke evenementeninstallaties.
Aandachtspunt: bij aggregaten op een aanhanger of vrachtwagen is aarden van het sterpunt vaak niet mogelijk. Gebruik dan altijd een gecertificeerde isolatiebewaker en documenteer deze keuze in het inspectierapport.

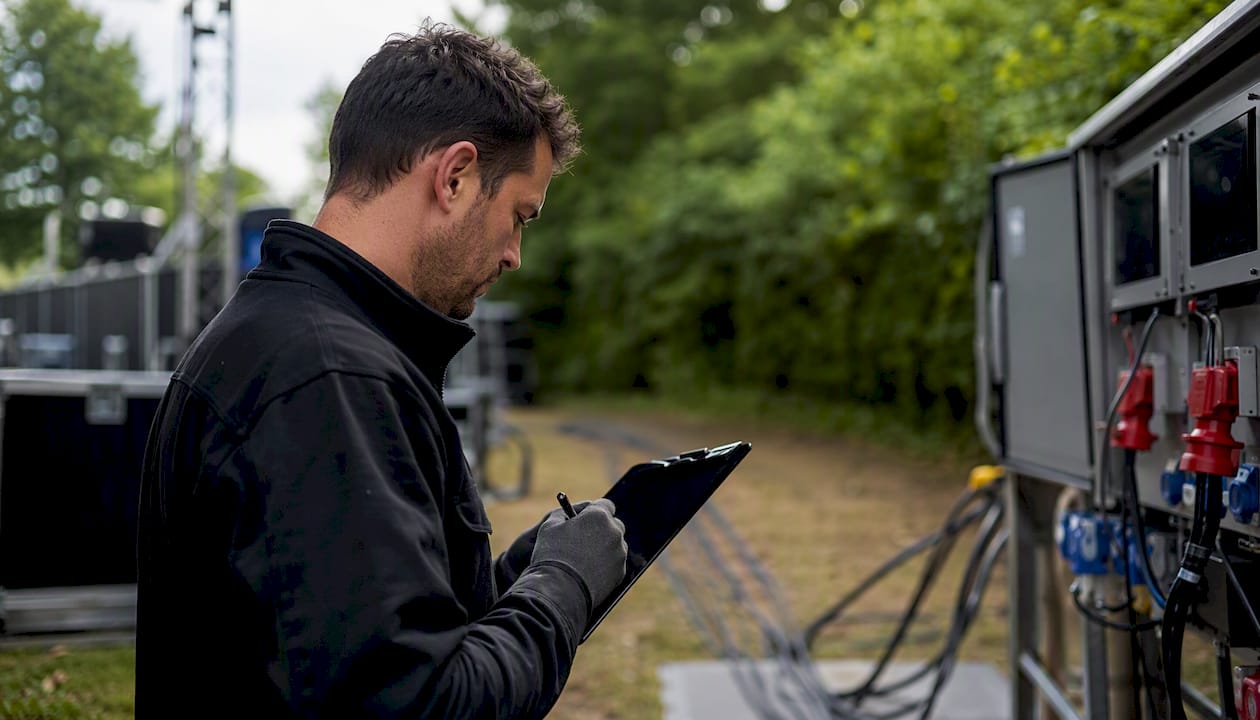

Hoe test je de installatie en wat registreer je?
Testen doe je vóór inbedrijfstelling, met de installatie spanningsloos waar dat kan. Gebruik een gecalibreerd meetinstrument (multimeter, isolatiemeter, RCD-tester, fasevolgordemelder).
- Continuïteit beschermingsgeleider: meet tussen de aardklem van de verdeelkast en elk eindpunt. Acceptatiewaarde: ≤ 1 Ω per verbinding.
- Isolatieweerstand: meet bij 500V DC tussen fase en aarde, en tussen fase en nul. Minimumwaarde: ≥ 1 MΩ. Lagere waarden wijzen op beschadigde isolatie of vochtige kabels.
- Fasevolgorde: gebruik een fasevolgordemelder op de 400V-uitgang van de verdeelkast vóór aansluiting van driefasige motoren of apparatuur.
- RCD-functionaliteit: druk de testknop in op elke aardlekschakelaar. Schakelaar moet direct uitvallen. Gebruik daarna een RCD-tester voor de exacte uitschakelstroom en -tijd.
Verplichte rapportvelden:
| Veld | Inhoud |
|---|---|
| Projectnaam en locatie | Naam event of werf, adres |
| Datum en tijdstip | Datum inspectie, tijdstip inschakelen |
| Inspecteur | Naam, functie, handtekening |
| Meetwaarden | Isolatieweerstand, continuïteit, aardweerstand, RCD-tijd |
| Afwijkingen | Beschrijving van gevonden fouten |
| Corrigerende acties | Uitgevoerde herstelmaatregelen en hertest |
Bewaar het rapport gekoppeld aan de keuringssticker van het materieel, conform NEN 3140-verwachtingen voor materieeldienstcontroles.
Welke fouten komen het vaakst voor en hoe los je ze direct op?
- Mismatch connector en kabel: een 63A CEE-stekker op een kabel van 4 mm² is een directe brandrisico. Ontkoppel onmiddellijk, vervang de kabel door de juiste doorsnede of gebruik een kleinere connector die past bij de kabelcapaciteit.
- H05xx-kabel buiten: H05-kabels zijn uitsluitend voor beschermde binnenopstelling. Vervang door H07RN-F of H07BQ-F vóór gebruik buiten. Dit is een veelvoorkomende fout bij tijdelijke installaties.
- Beschadigde wartel of ontbrekende trekontlasting: een kabel zonder trekontlasting trekt los bij de eerste mechanische belasting. Vervang de wartel ter plaatse of hersluit de kabel met de juiste wartel. Gebruik nooit tape als vervanging.
- Niet-selectieve RCD-configuratie: als één aardlek de hele installatie uitschakelt, ontbreekt selectiviteit. Voeg een extra groepsbeveiliging toe of herconfigureer de RCD-indeling vóór herinschakeling.
- Geen vereffening van metalen constructies: podium of truss zonder aardverbinding is een aanraakspanningsrisico. Sluit alle constructies aan op de aardrail vóór inschakelen.
Pro-tip: Fotografeer elke afwijking vóór en na herstel. Die foto’s zijn onderdeel van het inspectierapport en bewijzen dat de corrigerende actie daadwerkelijk is uitgevoerd.
Printbare 12-punten precheck voor vlak voor het inschakelen
Gebruik deze lijst als werkblad op locatie. Vul meetwaarden in, zet een handtekening en noteer het tijdstip.
- [ ] 1. CEE-stroomrating klopt met kabel en verdeelkast
- [ ] 2. Klokpositie CEE-connector correct (3u = 230V, 6u = 400V)
- [ ] 3. IP-klasse minimaal IP44 bij buitengebruik
- [ ] 4. Kabeltype H07xx voor buiten, H05xx uitsluitend binnen

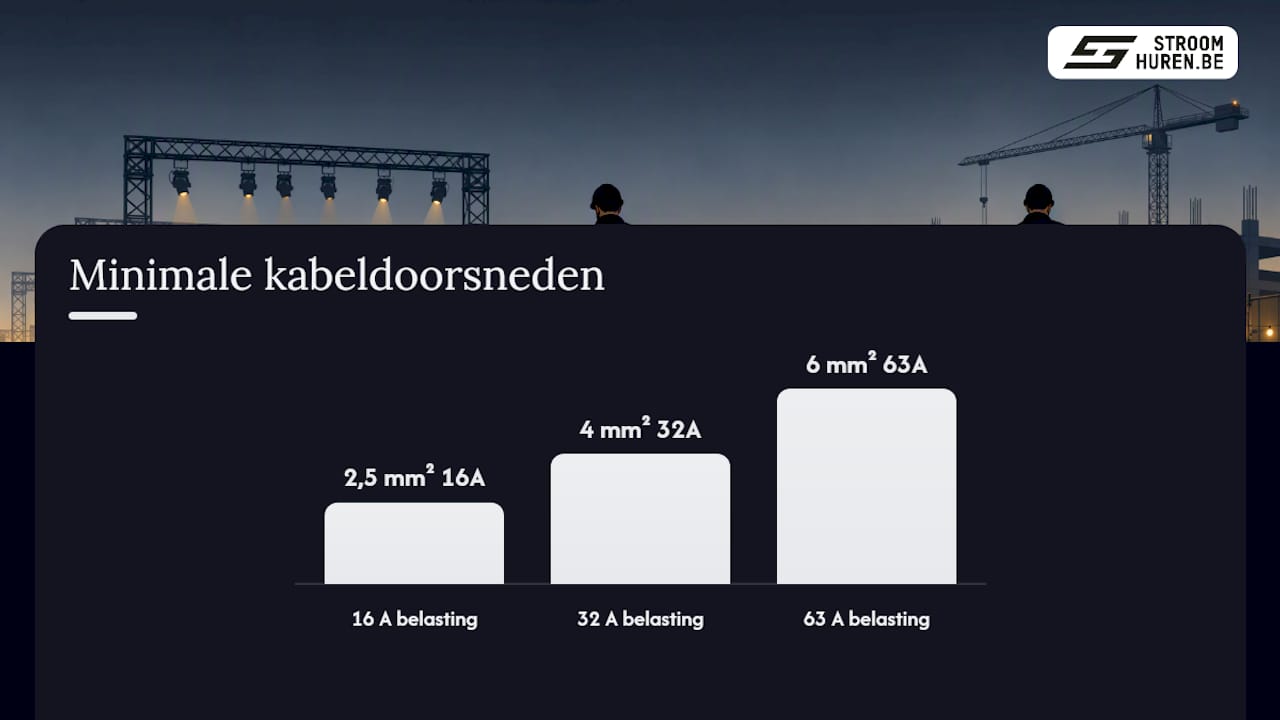

- [ ] 5. Kabeldoorsnede passend bij stroomsterkte (16A/32A/63A/125A)
- [ ] 6. Wartel en trekontlasting intact aan beide uiteinden
- [ ] 7. Aardverbinding aanwezig op verdeelkast en constructies
- [ ] 8. Aardweerstand gemeten en genoteerd (< 166 Ω)
- [ ] 9. RCD getest met testknop én RCD-tester
- [ ] 10. Fasevolgorde gecontroleerd bij driefasige aansluiting
- [ ] 11. Isolatieweerstand ≥ 1 MΩ gemeten en genoteerd
- [ ] 12. Continuïteit beschermingsgeleider ≤ 1 Ω gemeten en genoteerd
Handtekening inspecteur: _____________ Datum/tijd: _____________
Bewaar een foto van het ingevulde formulier samen met het inspectierapport. Zo voldoe je aan de traceerbaarheidseisen van NEN 3140 en heb je direct bewijs bij een keuring.
Wie mag de inspectie uitvoeren en welke opleiding is vereist?
Drie functies spelen een rol bij tijdelijke installaties:
- Installatieverantwoordelijke: eindverantwoordelijk voor de elektrische veiligheid van de volledige installatie. Vereist: aantoonbare opleiding elektrotechniek, praktijkervaring met tijdelijke installaties, VCA-bewijs.
- Werkverantwoordelijke: leidt de uitvoering op locatie, bewaakt de veiligheid tijdens opbouw en afbouw.
- Materieeldienst of AV-verhuurbedrijf: verantwoordelijk voor periodieke keuring van het materieel conform NEN 3140.
Aanbevolen competenties per uitvoerende:
- Afgeronde opleiding elektrotechniek (mbo niveau 3 of hoger) of aantoonbare gelijkwaardige ervaring
- Kennis van NEN 1010, NEN 8020-20, NEN 3140 en IEC 60309-2
- Praktijkervaring met tijdelijke installaties (minimaal één seizoen events of bouwplaatsen)
- Geldig VCA-certificaat (basis of VOL afhankelijk van de projectomvang)
- Toegang tot gecalibreerde meetapparatuur en kennis van de bediening ervan
- Aantoonbare bekwaamheid gedocumenteerd in persoonlijk competentiedossier
SBK Opleidingen biedt modulaire trainingen specifiek voor tijdelijke installaties, gericht op praktische toepassing van de normen op locatie.
Hoe ziet een inspectie er in de praktijk uit?
Op locatie begint een inspectie altijd met de documentcheck: zijn de keuringsstickers aanwezig, klopt het inspectierapport, heeft de installatieverantwoordelijke zijn VCA-bewijs bij? Pas daarna start de visuele ronde langs kabels, connectoren en verdeelkasten. Dat kost bij een middelgrote eventopstelling al snel 30 tot 45 minuten.
De meetronde volgt: isolatieweerstand, continuïteit, aardweerstand, RCD-test. Meetwaarden worden direct genoteerd op het werkblad. Afwijkingen worden gefotografeerd en hersteld vóór inschakeling. Het rapport wordt ondertekend door de installatieverantwoordelijke én de opdrachtgever.

Wat technici onderschatten: de communicatie met de opdrachtgever kost tijd. Wie ondertekent het rapport? Wie ontvangt een kopie? Dat moet vóór aanvang afgesproken zijn, niet achteraf. Stroomhuren staat 24/7 bereikbaar voor technisch advies en materiaalsupport, zodat je bij een onverwachte afwijking niet met lege handen staat.
Stroomhuren levert keuringsklaar materieel voor events en werven
Gecertificeerd materieel huren dat direct inspectieklaar is, scheelt een volledige voorbereidingsronde. Stroomhuren levert verdeelkasten met correcte beveiligingen en RCD-configuratie, CEE-verlengkabels in de juiste doorsnede en kabeltype, aardingsmateriaal inclusief 16 mm² haspels, en meetinstrumenten voor locatiegebruik. Voor bouwplaatsen is er een volledig pakket via werfstroom huren, inclusief werfkasten op maat.
VCA-gecertificeerd, 24/7 bereikbaar, en op aanvraag beschikbaar met inspectierapport en keuringssticker. Neem contact op met Fien voor een offerte of technisch advies dat aansluit op jouw project.
Bronnen
De volgende normen en overheidsbronnen vormen de basis voor tijdelijke elektrische installaties in Centraal-Europa:
- 5 gouden regels bij tijdelijke installaties - SBK opleidingen
- Veiligheidschecklist voor CEE‑connectoren: 12 controles vóór het inschakelen van tijdelijke buitenstroom. - WEIPU
- Moerverhuur
- Tijdelijke evenementen - Aardpen Slaan
Vraag bij je materiaalverhuurder altijd de productgegevensbladen en inspectierapporten op. Die documenten zijn geen bijzaak: ze zijn het bewijs dat je installatie keuringsklaar is.
Aanbeveling
- Technische eisen voor veilige evenementenstroomvoorziening | Blog | Stroomhuren.be
- Veilige voorbeelden stroomopstellingen voor events en bouw | Blog | Stroomhuren.be
- Tijdelijke stroomvoorziening opbouwen evenement 2026 | Blog | Stroomhuren.be
- Uitleg verdeelsystemen evenementen: complete gids | Blog | S
