Lijst stroombeheersystemen voor events en werven
Tijdelijke stroomverdeel- en aansluitsystemen vallen uiteen in vijf hoofdcategorieën: bouwstroomkasten (ook wel paddenstoelen), mobiele verdeelkasten (CEE 16A tot 400A), CEE-verlengkabels en Schuko-kabels, aardingsmateriaal en vereffeningsklemmen, en back-upapparatuur zoals aggregaten en UPS-systemen. Al dit materiaal moet voldoen aan NEN 1010, NEN 8020-20 en NEN 3140, en draagt CE-markering met IEC 60309-2-connectoren. Reserveer vroeg via Stroomhuren voor gegarandeerde beschikbaarheid en conforme levering.
Wat je bij levering minimaal moet meekrijgen:
- Bouwstroomkast of mobiele verdeelkast (passende stroomklasse)
- CEE-verlengkabels in de juiste doorsnede (H07RN-F voor buiten)
- Aardingskabel en vereffeningsklemmen
- Kabelgoten of kabelbruggen voor veilige kabelgeleiding
- Inspectierapport en NEN 3140-keuringssticker op elk apparaat
Belangrijkste inzichten
Tijdelijke stroomverdeel- en aansluitsystemen voor events en werven vereisen de juiste stroomklasse (16A–400A), conforme documentatie (NEN 3140, NEN 1010, NEN 8020-20) en een verhuurder die keuringsstickers en inspectierapporten standaard meelevert.

| Punt | Details |
|---|---|
| Stroomklasse bepaalt alles | Kies op basis van gelijktijdige belasting plus 20–30% reserve voor startstromen. |
| Documentatie is verplicht | Eis NEN 3140-keuringsrapport en inspectiesticker bij elke levering. |
| Kabeltype maakt het verschil | Gebruik H07RN-F buiten en op bouwplaatsen; H05 is uitsluitend voor licht beschut gebruik. |
| Reserveer op tijd | Plan minimaal twee weken vooruit; grote projecten vragen vijf tot tien werkdagen. |
| Stroomhuren levert compleet | Van verdeelkast en aardingsmateriaal tot 24/7 storingsdienst en keuringsdocumentatie. |
Inhoudsopgave
- Welke systemen zijn er en voor welke stroomwaarden?
- Welke normen en verantwoordelijkheden gelden voor tijdelijke installaties?
- Hoe kies je de juiste installatie voor jouw project?
- Twaalf controlepunten vóór het inschakelen
- Voorbeeldconfiguraties voor events en bouwplaatsen
- Hoe zorg je voor continuïteit met back-up en redundantie?
- Inspectie en keuring: welke documenten moet je eisen?
- Kosten, levertijd en huuropties: dry-hire of full-service?
- Waarom gespecialiseerde verhuur het verschil maakt
- Stroomhuren helpt je van offerte tot afbouw
- Bronnen
Welke systemen zijn er en voor welke stroomwaarden?
Mobiele verdeelkasten en bouwstroomkasten worden geleverd in stroomklassen van 16A tot 400A. De keuze hangt af van de aangesloten apparatuur, fasebalans en kabellengte.
Naast de verdeelkasten zelf zijn er overgangen en adapters (CEE naar Schuko, 16A naar 32A), meetapparatuur voor isolatieweerstandsmeting, en complete gebruiksklare sets die alles combineren.
Voor IP-classificatie bij buitengebruik geldt: IP44 volstaat voor beschutte toepassingen, maar voor intensief gebruik of risico op onderdompeling zijn IP65 of IP67 aan te raden. IK-classificatie (slagvastheid) is relevant op bouwplaatsen met zwaar verkeer.
Pro-tip: Kies op bouwplaatsen altijd H07RN-F-kabels (zware rubberslang). H05-kabels zijn voor licht huishoudelijk gebruik en bezwijken snel onder rijdend materieel of scherpe kanten.
Welke normen en verantwoordelijkheden gelden voor tijdelijke installaties?
Tijdelijke installaties vallen onder de Arbowet, het Arbobesluit en normen zoals NEN 1010, NEN 8020-20 en NEN 3140. De organisator of opdrachtgever is in principe verantwoordelijk voor de veiligheid en de keuringen, ook als het materiaal gehuurd is.
Praktisch betekent dit:
- NEN 1010: basisnorm voor laagspanningsinstallaties, inclusief tijdelijke opstellingen
- NEN 8020-20: specifiek voor tijdelijke elektriciteitsvoorziening bij evenementen
- NEN 3140: beheersing van elektrische arbeidsmiddelen, inclusief periodieke keuringen
- Arbobesluit: verplicht een aangewezen installatieverantwoordelijke op de werkplek
Wettelijke verplichting: elk elektrisch arbeidsmiddel in een tijdelijke installatie moet een geldige NEN 3140-keuringssticker dragen en vergezeld gaan van een inspectierapport. Ontbreekt dit, dan mag het materiaal niet worden ingezet.
Pro-tip: Wijs altijd één persoon aan als installatieverantwoordelijke. Die persoon tekent voor de veiligheid van de volledige tijdelijke installatie, ook als meerdere verhuurders materiaal leveren.
Hoe kies je de juiste installatie voor jouw project?
De juiste keuze begint bij het bepalen van de benodigde stroom, kabellengte, gebruiksomgeving en vereiste beveiligingen.
Capaciteit en fasebalans
Verdeel de belasting zo gelijk mogelijk over de drie fasen om spanningsonbalans te vermijden.
Kabelkeuze
Op bouwlocaties zijn H07-kabels verplicht voor zwaar gebruik; H05-kabels zijn uitsluitend geschikt voor lichte, beschutte toepassingen. Houd rekening met spanningsverlies bij lange kabels: boven 50 meter neemt de doorsnede toe.
Beveiligingen
Elke tijdelijke installatie heeft aardlekschakelaars (30 mA voor personenbeveiliging), selectieve automaten en een vereffeningsverbinding nodig. Selectiviteit betekent dat een fout in één tak de rest van de installatie niet uitschakelt.
| Vraag aan verhuurder | Waarom belangrijk | Wat controleer je |
|---|---|---|
| Welke stroomklasse levert u? | Bepaalt of uw apparatuur aansluitbaar is | Vergelijk met uw berekende belasting |
| Is het materiaal NEN 3140-gekeurd? | Wettelijke verplichting | Vraag om sticker en rapport |
| Welke IP/IK-klasse heeft de kast? | Bescherming bij buiten- of zwaar gebruik | Controleer omgevingscondities |
| Zijn aardlekschakelaars ingebouwd? | Personenbeveiliging | Vraag om technisch schema |
| Levert u H07RN-F-kabels? | Veiligheid op bouwplaats | Controleer kabeltype bij levering |
Pro-tip: Vraag bij levering altijd om het NEN 3140-keuringsrapport met traceerbare inspectiesticker. Zonder dit document ben jij als organisator aansprakelijk bij een incident.
Twaalf controlepunten vóór het inschakelen
Voer deze CEE-veiligheidschecklist uit voordat je de installatie onder spanning zet:
- Broncompatibiliteit: spanning en frequentie van de voeding matchen de installatie
- Fasevolgorde: controleer met fasevolgordemeters bij 3-fasige aansluitingen
- Kabeldoorsnede: past bij de stroomklasse en kabellengte
- Klokpositie IEC 60309-2: connector zit in de juiste uurpositie (6h, 9h of 12h)
- Trekontlasting: alle kabels zijn mechanisch vastgezet
- IP-status: alle kappen en afdichtingen zijn gesloten
- Aardingsaansluiting: vereffeningskabel is aangesloten op alle metalen delen
- Continuïteit beschermingsgeleider: PE-geleider doorgemeten
- Isolatieweerstand: gemeten indien de installatie langere tijd heeft stilgestaan
- Beveiligingswaarde: automaten en aardlekschakelaars zijn correct ingesteld
- Mechanische staat: geen zichtbare beschadigingen aan kabels of connectoren
- Vergrendeling: alle ongebruikte stopcontacten zijn afgedekt of vergrendeld
Voorbeeldconfiguraties voor events en bouwplaatsen
Bekijk veilige voorbeelden van stroomopstellingen voor gedetailleerde schema’s. Onderstaande tabel geeft snelle referentiewaarden.
| Projecttype | Stroomklasse | Kerncomponenten | Levertijd |
|---|---|---|---|
| Foodtruck / kraam | 32A 1-fase | CEE 32A verlengkabel, Schuko-adapter | 1–2 werkdagen |
| Klein podium (< 10 kW) | 16A to 400A 3-fase | Mobiele verdeelkast 16A to 400A, H07-kabels, kabelgoot | 2–3 werkdagen |
| Middelgroot buitenpodium | 16A to 400A 3-fase | Verdeelkast 16A to 400A, aardingskabel, kabelbruggen | 3–5 werkdagen |
| Grote festivalsite | 16A to 400A | Hoofdverdeling 400A, subverdelingen, aggregaat, UPS | 5–10 werkdagen |
| Bouwplaats meerdere zones | 125–16A to 400A 3-fase | Bouwstroomkast, subverdelingen per zone, H07-kabels | 3–5 werkdagen |
Vereffeningsklemmen horen bij elke metalen constructie die in contact kan komen met de installatie: podia, hekken, containers. Plaatst de hoofdverdeling zo centraal mogelijk om kabellengte en spanningsverlies te beperken.
Pro-tip: Huur bij grote festivals altijd een subverdeling per podium of zone. Eén centrale kast voor alles creëert één storingspunt. Zonale verdeling houdt de rest van het event draaiende bij een lokale fout.
Hoe zorg je voor continuïteit met back-up en redundantie?
Continue stroomvoorziening op bouwplaatsen en events vraagt om een combinatie van bronnen en een doordachte back-upstrategie.
- Mobiele dieselaggregaten: betrouwbaar voor grote vermogens, maar lawaaiig en uitstootgevoelig. Geschikt voor bouwplaatsen en grote buitenlocaties ver van bebouwing.
- Batterij- en hybride-units: stil, emissieloos en ideaal voor stedelijke events of locaties met geluids- en milieubeperkingen. Capaciteit is beperkter dan diesel, dus dimensionering is kritisch.
- UPS-systemen: beschermen gevoelige apparatuur (licht- en geluidscomputers, medische apparatuur) tegen korte stroomonderbrekingen. Geen vervanging voor een generator, wel een essentiële aanvulling.
- Automatische transferschakelaar (ATS): schakelt bij netuitval automatisch over naar het aggregaat. Onmisbaar bij kritische toepassingen waar handmatig omschakelen te traag is.
Parallelle generatoren zijn verstandig boven 200 kVA: ze bieden redundantie en flexibele belastingverdeling.
Pro-tip: Vraag bij stedelijke events altijd naar stille of hybride units. Gemeentelijke vergunningen bevatten steeds vaker geluidsnormen die een standaard dieselaggregaat uitsluiten.
Inspectie en keuring: welke documenten moet je eisen?
Onjuist materieel en ontbrekende inspecties vormen een reëel risico. NEN 3140 schrijft periodieke keuringen voor en verplicht registratie van alle inspecties. De verhuurder is verantwoordelijk voor de keuring van individuele apparaten; de huurder (organisator of aannemer) is verantwoordelijk voor het samenstel van de tijdelijke installatie.
Eis bij levering altijd deze documenten:
- NEN 3140-keuringsrapport per apparaat met datum en keurder

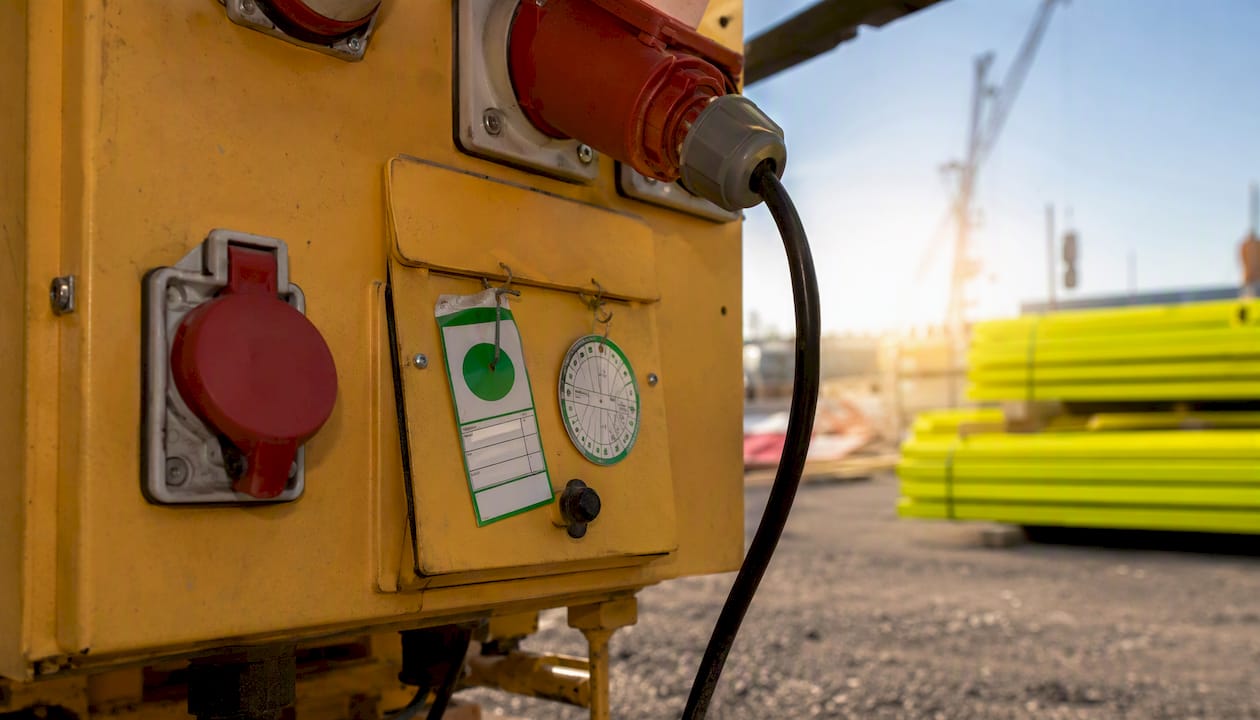

- Traceerbare inspectiesticker op elk elektrisch arbeidsmiddel
- Eénlijndiagram van de volledige tijdelijke installatie
- Certificaten van CE-markering en IEC 60309-2-conformiteit
- Montage- en testprotocol indien de verhuurder de installatie opbouwt
| Document | Verantwoordelijke | Wanneer nodig |
|---|---|---|
| NEN 3140-keuringsrapport | Verhuurder | Bij elke levering |
| Inspectiesticker | Verhuurder | Zichtbaar op apparaat |
| Eénlijndiagram | Huurder / installateur | Vóór inschakeling |
| CE-certificaat onderdelen | Verhuurder | Op verzoek |
Verhuurders die gestandaardiseerde invoersets en inspectieverslagen meeleveringen, voorkomen verkeerde aansluitingen en incompatibiliteit op locatie.
Pro-tip: Bewaar alle keuringsdocumenten tot minstens één jaar na het project. Bij een incident of verzekeringsgeschil zijn dit je primaire bewijsstukken.

Kosten, levertijd en huuropties: dry-hire of full-service?
Dry-hire betekent dat je het materiaal ophaalt of laat bezorgen en zelf installeert. Full-service omvat levering, installatie, keuring ter plaatse, 24/7 storingsdienst en afbouw. Voor prijsindicaties per projecttype geldt dat de stroomklasse de grootste kostendrijver is, gevolgd door kabellengte en montagetijd.
Kostenfactoren die de huurprijs bepalen:
- Stroomklasse en type verdeelkast (16A tot 400A)
- Kabellengte en doorsnede (meer meter = hogere materiaalkosten)
- Speciale IP/IK-eisen (hogere beschermingsklasse = hogere aanschafwaarde)
- Montagetijd en reiskosten van technici
- Keuringskosten bij full-service levering
- Brandstoftoeslag bij aggregaatverhuur
- Spoedtoeslag bij levering binnen 48 uur
Plan de bestellingen ruim van tevoren; grotere evenementen of bouwprojecten vragen meer voorbereidingstijd. Spoedleveringen zijn mogelijk maar hebben meestal hogere kosten en beperktere materiaalselectie.
Waarom gespecialiseerde verhuur het verschil maakt
Veel organisatoren onderschatten de administratieve last van tijdelijke stroominstallaties. Je hebt niet alleen het materiaal nodig, maar ook de keuringsdocumentatie, het eénlijndiagram, de vereffeningsverbindingen en iemand die bij een storing om 02:00 uur opneemt. Dat is precies waar een gespecialiseerde verhuurder waarde toevoegt die een bouwmarkt of generalist niet kan bieden.
De combinatie van VCA-gecertificeerd materieel, 24/7 storingsdienst en vooraf gekeurde sets verlaagt het risico voor de organisator aanzienlijk. Niet omdat het goedkoper is per se, maar omdat de aansprakelijkheid en de technische complexiteit gedeeld worden met een partij die dit dagelijks doet. Een ontbrekende keuringssticker op een gehuurd apparaat is jouw probleem als organisator, tenzij de verhuurder dit contractueel garandeert.
Stroomhuren helpt je van offerte tot afbouw
Stroomhuren levert conforme tijdelijke stroomoplossingen voor events, markten en bouwplaatsen, van een enkele verdeelkast tot een complete festivalinstallatie met aggregaat en 24/7 storingsdienst. Het aanbod omvat dry-hire voor technici die zelf installeren én full-service installatiebemiddeling inclusief keuring ter plaatse.
Het bestelproces verloopt in vier stappen: inventarisatie van je stroomvraag, offerte op maat, levering met keuringsdocumenten, en nazorg inclusief afbouw. Voor bouwprojecten kun je terecht op de werfstroom-pagina. Neem contact op via Stroomhuren.be voor een offerte op maat, of vraag direct beschikbaarheid op voor jouw projectdatum.
Bronnen
Gebruik deze bronnen bij het controleren van offertes, certificaten en normeisen:
- 5 gouden regels bij tijdelijke installaties - SBK Opleidingen
- Hoe u de juiste stroomsterkte (16A-400A) selecteert voor tijdelijke stroomverdeelkasten tijdens evenementen - Blog - Apeks
- Hoe zorg je voor continue stroomvoorziening tijdens bouw? - DENS
- WEIPU CEE-veiligheidschecklist voor connectoren voor tijdelijke stroomvoorziening buitenshuis
Controleer bij elke offerte of de verhuurder naar deze normen verwijst en de bijbehorende documenten standaard meelevert. Een verhuurder die dit niet kan aantonen, is een risico voor jouw project.
