Energieverdeling proces uitleg: stappen voor tijdelijke installaties

Energieverdeling proces uitleg: stappen voor tijdelijke installaties

Energieverdeling in een tijdelijke installatie regel je door het beschikbare vermogen op te splitsen over een hoofdverdeler en onderverdeelkasten, met een veiligheidsmarge per fase, en dat aantoonbaar te laten keuren volgens het AREI. Zonder een jaarlijkse controle door een erkend keuringsorganisme zoals Vinçotte mag een verplaatsbare installatie niet in gebruik blijven. Stroomhuren begeleidt dat proces dagelijks bij events en bouwprojecten.

Kort samengevat komt het neer op drie stappen:

  • Inventariseer alle verbruikers en bereken het gelijktijdige vermogen per fase.
  • Kies verdeelkasten en kabels die groter zijn dan de berekende belasting, nooit precies gelijk.
  • Laat de installatie keuren vóór ingebruikname en bewaar het rapport bij overdracht.

Belangrijkste inzichten

Een tijdelijke stroominstallatie werkt alleen veilig als vermogenberekening, kabelkeuze, aarding en jaarlijkse keuring als één samenhangend proces worden aangepakt.

Punt Details
Bereken met marge Tel gelijktijdig vermogen op en voeg 20 tot 25% marge toe voor je een kastklasse kiest.
Kies de juiste kabel Gebruik H07RN-F buiten en let op spanningsval bij lange trajecten.
Borg selectiviteit Stem RCD’s tussen hoofd- en onderverdeler af om onnodige uitval te voorkomen.
Keur jaarlijks Laat verplaatsbare installaties jaarlijks controleren door een erkend organisme zoals Vinçotte.
Huur bij Stroomhuren Stroomhuren levert gekeurd materiaal en denkt mee over loadlist en fasebalans.

Inhoudsopgave

Wat zijn de hoofdcomponenten van energieverdeling?

Een tijdelijke stroomvoorziening bestaat uit een beperkt aantal bouwstenen die samen bepalen hoe stabiel en veilig het geheel functioneert. De energiebron, meestal een aggregaat of een netaansluiting, voedt een hoofdverdeelkast. Vandaar loopt de stroom via kabels naar onderverdelers, ook wel bouwkasten genoemd, die dichter bij de apparatuur staan. Een faseverdeler zorgt dat de belasting eerlijk over de drie fasen wordt gespreid, iets wat volgens deze technische toelichting over faseverdelers vaak onderschat wordt bij kleinere events.

Kabels van het type H07RN-F zijn de standaard voor zwaar en buitengebruik, omdat ze bestand zijn tegen vocht, druk en temperatuurwisselingen. Voor inbedrijfname zijn een isolatietester, aardingsmeter, fasetester en belastingmeter onmisbaar.

Component Typische ampèrage Belangrijkste specificatie
Hoofdverdeelkast 125–400A IP44, aardingsaansluiting
Onderverdeler (bouwkast) 32–125A Selectiviteit met hoofdkast
Faseverdeler 32–63A Fasebalans, CEE-uitgangen
Verlengkabel (H07RN-F) 32–63A Buitengebruik, IK-bestendig

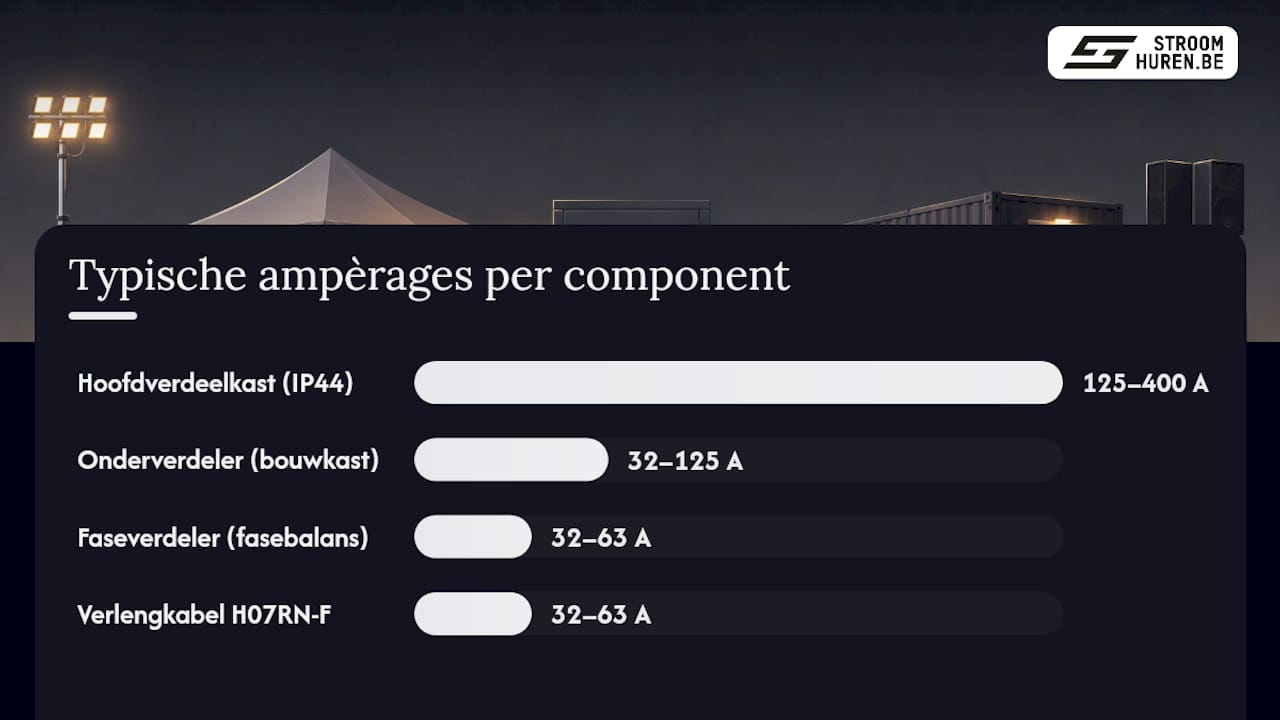

Overzichtsschema van de belangrijkste onderdelen en stroomsterktes bij tijdelijke stroomvoorziening

Pro-tip: Controleer altijd of de IP-klasse van elke kast past bij de omgeving; een IP44-kast op een modderige werf zonder afdak is een garantie voor problemen.

Hoe bereken je de energieverdeling stap voor stap?

Vermogenberekening is het hart van elk energieverdeling proces uitleg-traject, en het is minder ingewikkeld dan het klinkt zodra je de volgorde aanhoudt.

  1. Inventariseer verbruikers. Noteer nominaal vermogen én aanloopstroom van elk toestel, want motoren en compressoren trekken bij opstart soms het drievoudige van hun normale stroom.
  2. Tel het gelijktijdige vermogen op. Kies de spanning (230V enkelfasig of 400V driefasig) en reken het totaal om naar ampères per fase.
  3. Voeg marge toe en rond af. Volgens praktische richtlijnen voor verdeelkastberekening tel je minimaal 20% veiligheidsmarge op en rond je af naar de eerstvolgende standaardwaarde: 32, 63, 125, 250 of 400A.

Een voorbeeld uit de praktijk: een klein evenement met verlichting (4 kW), front-of-house geluid (3 kW) en catering (6 kW) komt uit op 13 kW gelijktijdig vermogen. Bij 400V driefasig is dat ongeveer 19A per fase. In de praktijk kies je dan een 32A-verdeelkast, niet omdat de rekensom dat exact vraagt, maar omdat je anders geen ruimte overhoudt voor een extra spot of een koffiezetapparaat dat later toch wordt aangesloten.

Kies bij twijfel over gelijktijdigheid of bij zware motorlasten altijd een klasse hoger. Aanloopstromen en een verkeerde inschatting van cos φ zijn de meest voorkomende oorzaken van onverwachte uitval tijdens een event.

Pro-tip: Reserveer altijd een ruime marge van je berekende capaciteit voor uitbreidingen; een organisator die op de dag zelf een extra foodtruck toevoegt, mag niet de hele fasebalans verstoren.

Welke kabels en secties horen bij tijdelijke installaties?

Kabelkeuze bepaalt niet alleen of stroom aankomt, maar ook hoe veilig dat gebeurt. Kies de sectie op basis van stroomsterkte, omgevingsklasse en mechanische belasting: een kabel die over een looppad ligt, heeft een andere bescherming nodig dan een kabel die netjes in een kabelgoot ligt.

  • Gebruik H07RN-F voor alle buitentoepassingen en zware mechanische belasting.
  • Houd rekening met spanningsval: bij lange kabeltrajecten kan de effectieve spanning te ver zakken, waardoor je naar een dikkere sectie moet opschalen.
  • Pas derating toe bij bundeling van meerdere kabels, hoge omgevingstemperatuur of gebruik op een gedeeltelijk opgerolde haspel.
  • Label elke kabel met lengte en sectie, zodat een volgende ploeg niet hoeft te gokken.

Tijdelijke opstellingen vallen onder normen als NEN 1010 en NEN 3140, en veelvoorkomende fouten ontstaan juist bij het foutief samenbouwen van bouwkasten met ongeschikt materieel.

Pro-tip: Rol een kabelhaspel bij continue zware belasting altijd volledig af. Een halfopgerolde haspel bouwt warmte op en kan de kabel intern beschadigen zonder dat je het van buiten ziet.

Een monteur is bezig met het afrollen van een zware kabelhaspel.

Op bouwplaatsen geldt vaak dezelfde vuistregel als bij events: bereken het gelijktijdige vermogen, tel er 20 tot 25% marge bij en kies bij twijfel een klasse hoger, aldus deze gids over bouwplaatsstroom.

Hoe zorg je voor veilige beveiliging en aarding?

Aardlekschakelaars (RCD’s) vormen de eerste verdedigingslinie tegen elektrocutiegevaar, maar alleen als de selectiviteit tussen hoofd- en onderverdeelkasten klopt. Een veelgemaakte fout is het koppelen van bouwkasten zonder rekening te houden met interne weerstand, wat leidt tot niet-selectieve uitschakelingen bij een storing.

  • Kies RCD’s met een gestaffelde gevoeligheid: gevoeliger aan de onderkant van de installatie, minder gevoelig richting de bron.
  • Aard het sterpunt van een aggregaat waar mogelijk (TN-stelsel); bij een rijdend voertuig waar aarden niet lukt, is een IU-stelsel met isolatiebewaking de aangewezen oplossing.
  • Vereffen alle geleidende constructies, zoals podia en trussen, met de verdeelinrichting.
  • Test vóór overdracht elke aardlekschakelaar handmatig via de testknop.

Bij aggregaten boven 3 kVA zonder aardpunt is isolatiebewaking geen overbodige luxe maar een kritische veiligheidsmaatregel, zeker bij rijdende of niet-geaarde aggregaten. Voor het testen zelf biedt deze praktische gids over aardlekschakelaars testen een goed overzicht van de te volgen stappen.

Welke keuringen zijn verplicht voor tijdelijke installaties?

Het AREI behandelt tijdelijke en verplaatsbare installaties expliciet, en sinds de vernieuwing geldt een jaarlijkse controle door een erkend keuringsorganisme als vaste verplichting. Vinçotte bevestigt dat deze jaarlijkse controle nu geldt voor alle verplaatsbare, mobiele of tijdelijke elektrische installaties, en dat installaties in zones met explosiegevaar dezelfde jaarlijkse frequentie volgen.

Voor inbedrijfname vraagt de opdrachtgever concreet:

  • Een geldig keuringsrapport, niet ouder dan twaalf maanden.
  • Labels of stickers op elke kast die de laatste keuringsdatum tonen.
  • Een aansluitschema met alle circuits en hun beveiligingen.
  • Bewijs van aardingsmeting en isolatieweerstandmeting.

Pro-tip: Vraag het keuringsrapport altijd vóór de opbouwdag op, niet op de dag zelf. Een verhuurder die dit standaard meelevert, bespaart je discussies met de brandweer of gemeente achteraf.

Moet elke tijdelijke stroomvoorziening jaarlijks gekeurd worden? Ja, sinds de vernieuwing van het AREI geldt dit voor alle verplaatsbare en tijdelijke installaties, ongeacht de duur van het project.

Wie mag deze keuring uitvoeren? Alleen een erkend keuringsorganisme, zoals Vinçotte, mag deze controle rechtsgeldig afgeven.

Welke metingen horen bij de inbedrijfname?

Voor je de installatie live zet, controleer je vier zaken: isolatieweerstand, aardingsweerstand, fasevolgorde en de daadwerkelijke belasting.

  1. Meet de isolatieweerstand tussen fase en aarde; een te lage waarde wijst op vochtschade of beschadigde kabels.
  2. Meet de aardingsweerstand en vergelijk die met de toegestane maximumwaarde voor het type installatie.
  3. Controleer de fasevolgorde, vooral bij aansluiting op een aggregaat, om verkeerd draaiende motoren te voorkomen.
  4. Voer een belastingtest uit die de verwachte gelijktijdige belasting simuleert en controleer dat geen enkele beveiliging onverwacht uitschakelt.
Meting Waar op letten
Isolatieweerstand Vochtschade, kabelbeschadiging
Aardingsweerstand Vergelijk met toegestane maximum
Fasevolgorde Correcte motordraairichting
Belastingtest Geen ongewenste uitschakeling

Pro-tip: Noteer elke meetwaarde direct in het keuringsrapport, met datum en naam van de meter. Losse aantekeningen op papier raken kwijt vóór de volgende controle.

Hoe ziet een praktische lay-out eruit per project?

Drie voorbeelden laten zien hoe de theorie landt in een concreet schema, telkens met een andere schaal en risico-profiel.

  • Klein evenement: een 63A-hoofdverdeler voedt twee 32A-onderverdelingen, één voor front-of-house geluid en licht, één voor catering. Voldoende marge voor een extra kraam zonder herberekening.
  • Grote podiumopstelling: een 125A- of 250A-hoofdverdeler stuurt meerdere 63A-subknooppunten aan. Generatormatching en fasebalans zijn hier cruciaal, omdat geluidsapparatuur en lichtshows sterk kunnen pieken.
  • Bouwplaats: een 125A-werfkast voedt meerdere bouwpaddestoelen, met vereffening van alle metalen constructies en mobiele aardingspunten bij elke kast.
Use-case Hoofdverdeler Onderverdelingen
Klein evenement 63A 2× 32A
Grote stage 125A/250A Meerdere 63A
Bouwplaats 125A Meerdere bouwpaddestoelen

Pro-tip: Plan kabelroutes altijd los van looproutes voor bezoekers. Een kabelbrug oversteken is veiliger dan een kabel onder een tapijt wegwerken.

Voor een uitgewerkt voorbeeld van zo’n opbouw, inclusief materiaallijst, is deze stapsgewijze gids voor tijdelijke stroomvoorziening een handig vertrekpunt.

Welke documentatie hoort bij de overdracht?

Bij oplevering wisselt niet alleen materiaal van hand, maar ook verantwoordelijkheid. Zonder de juiste papieren weet niemand op de dag zelf wie waarvoor instaat.

  • Het volledige keuringsrapport met isolatie- en aardingsmetingen.
  • Een aansluitschema met alle circuits, beveiligingen en hun IP/IK-classificaties.
  • Labels per circuit met naam, nominale stroom en maximale continue belasting.
  • Een overdrachtsdocument, ondertekend door het keuringsorganisme en de installatieverantwoordelijke.
Document Verplicht bij overdracht
Keuringsrapport Ja
Aansluitschema Ja
Circuitlabels Ja
Overdrachtsdocument met handtekening Aanbevolen

Pro-tip: Bewaar een kopie van elk document digitaal én op papier bij de hoofdverdeelkast, zodat een controleur ter plekke alles kan inzien.

Wat zien we misgaan bij tijdelijke stroomprojecten?

De meeste problemen die we tegenkomen, ontstaan niet door slecht materiaal maar door slordige planning: te weinig marge op de berekening, een kabelsectie die net te krap is, of een podium dat niet is vereffend met de rest van de installatie. Dat zijn geen exotische fouten, het zijn de standaardvalkuilen die elke ervaren installateur kent.

Bij Stroomhuren draait het daarom niet alleen om verhuren, maar om meedenken vóór de opbouwdag. Met 24/7 bereikbaarheid, VCA-certificering en jarenlange ervaring in events en bouw kijken we samen met je naar de loadlist en signaleren we risico’s voordat ze een probleem worden. Bespreek je loadlist gerust met onze specialist voordat je bestelt.

Hoe helpt Stroomhuren bij je energieverdeling?

Zelf een verdeelkast kiezen, kabels dimensioneren en een keuringsrapport regelen kost tijd die je op de opbouwdag niet hebt. Stroomhuren neemt dat werk uit handen: van werfkasten en bouwkabels tot complete verdeelkasten en aardingsmateriaal, alles voldoet aan Europese normen en wordt gecontroleerd voordat het bij je aankomt.

Stroomhuren

Huren is vooral verstandig bij tijdelijke projecten: een event van één dag, een bouwfase van enkele weken, of een uitbreiding waarvoor je geen eigen materiaal wilt aanschaffen. We leveren zowel losse onderdelen als complete sets, met dry hire voor wie zelf installeert of volledige installatiebemiddeling voor wie dat liever uitbesteedt. Voor aarding specifiek vind je bij ons het aardingsmateriaal dat aansluit op de eisen uit dit artikel.

Mail je loadlist en locatie naar ons team via de verhuurpagina en Fien of een collega denkt binnen één werkdag met je mee over de juiste configuratie.

Bronnen

Aanbeveling
