Bouwplaats stroom aansluiten: praktische gids 2026

Bouwplaats stroom aansluiten: praktische gids 2026

Een stroomstoring op de bouwplaats kost je niet alleen uren, maar soms hele werkdagen. Gereedschap dat stilstaat, verlichting die uitvalt en een ploeg die wacht: het zijn situaties die elke aannemer kent en wil vermijden. Deze bouwplaats stroom aansluiten gids geeft je een helder overzicht van alles wat je vooraf moet regelen, van vergunningen en keuringen tot materiaalchoices en het aansluiten zelf. Of je nu een kleine renovatie plant of een grootschalig nieuwbouwproject, je vindt hier de praktische richtlijnen die je nodig hebt om tijdelijk stroom op de bouwplaats veilig en conform regelgeving te regelen.

Inhoudsopgave

Belangrijkste inzichten

Punt Details
Begin ruim op tijd met aanvragen Netbeheerders hanteren wachttijden tot 12 weken; dien je aanvraag zo vroeg mogelijk in.
Keuringen zijn geen optie AREI- en NEN 3140-keuringen zijn wettelijk verplicht voordat stroom op de bouwplaats gebruikt mag worden.
Kies het juiste vermogen Onderschat je stroomvraag niet; een foute inschatting leidt tot overbelasting en gevaarlijke situaties.
Modulaire kasten besparen tijd Een gelaagde verdeling per bouwfase voorkomt onnodige herinstallatiewerkzaamheden.
Plan samen met installateur en netbeheerder Goede communicatie tussen alle partijen voorkomt vertragingen en fouten bij de aansluiting.

Voorbereiding: vergunningen, specificaties en normen

Wie de bouwplaats elektriciteit aansluiten wil aanpakken zonder gedoe, begint ver voor de eerste werkdag. De administratieve en technische voorbereiding bepaalt of je project op schema blijft of meteen achterloopt.

Aanvraag bij de netbeheerder

De netbeheerder verzorgt de aansluiting tot aan de meterkast; daarna is de installateur verantwoordelijk voor de interne elektrische installatie. In Nederland zijn dat Liander, Enexis en Stedin, afhankelijk van jouw regio. Reken bij een kleinverbruikaansluiting op 8 tot 12 weken levertijd. Voor zwaardere of complexere aansluitingen kan de wachttijd nog langer uitlopen.

Netcongestie maakt dit urgenter dan ooit. Aanvragen vóór 1 juli 2026 voorkomen plaatsing op de wachtlijst; wie daarna een nieuwe of zwaardere aansluiting aanvraagt, wacht aanzienlijk langer. Dit raakt direct de realistische planning van je bouwproject.

Pro-tip: Vraag altijd een tijdelijke aansluiting aan zodra de bouwvergunning is verleend, zelfs als de start nog weken weg is. Je hebt die tijd nodig.

Benodigde documenten

Zorg dat je bij de aanvraag de volgende gegevens klaar hebt:

  • Aansluitadres en perceelsnummer
  • Type aansluiting (1-fase of 3-fase) en gewenst vermogen in kVA
  • Naam van de erkende installateur
  • Gewenste aansluitdatum
  • Tekening of schets van de gewenste aansluitlocatie

Veiligheidsnormen die je moet kennen

Norm Toepassingsgebied Verplichting
NEN 3140 Veilig gebruik elektrische installaties in Nederland Periodieke keuring verplicht
AREI-keuring Werfkasten in België Verplicht vóór ingebruikname
NEN 1010 Laagspanningsinstallaties inclusief bouwplaatsen Basisnorm voor uitvoering

NEN 3140-keuringen omvatten visuele inspecties, isolatiemetingen, aardingcontroles en verificatie van aardlekschakelaars. Ze mogen niet worden overgeslagen, ook niet bij kortlopende projecten.

Materialen en uitrusting voor de bouwplaats

De juiste materialen bepalen of je installatie maanden meegaat of al na een paar weken problemen geeft. Een bouwplaats is een ruwe omgeving: vocht, stof, mechanische schokken en temperatuurwisselingen zijn dagelijkse realiteit.

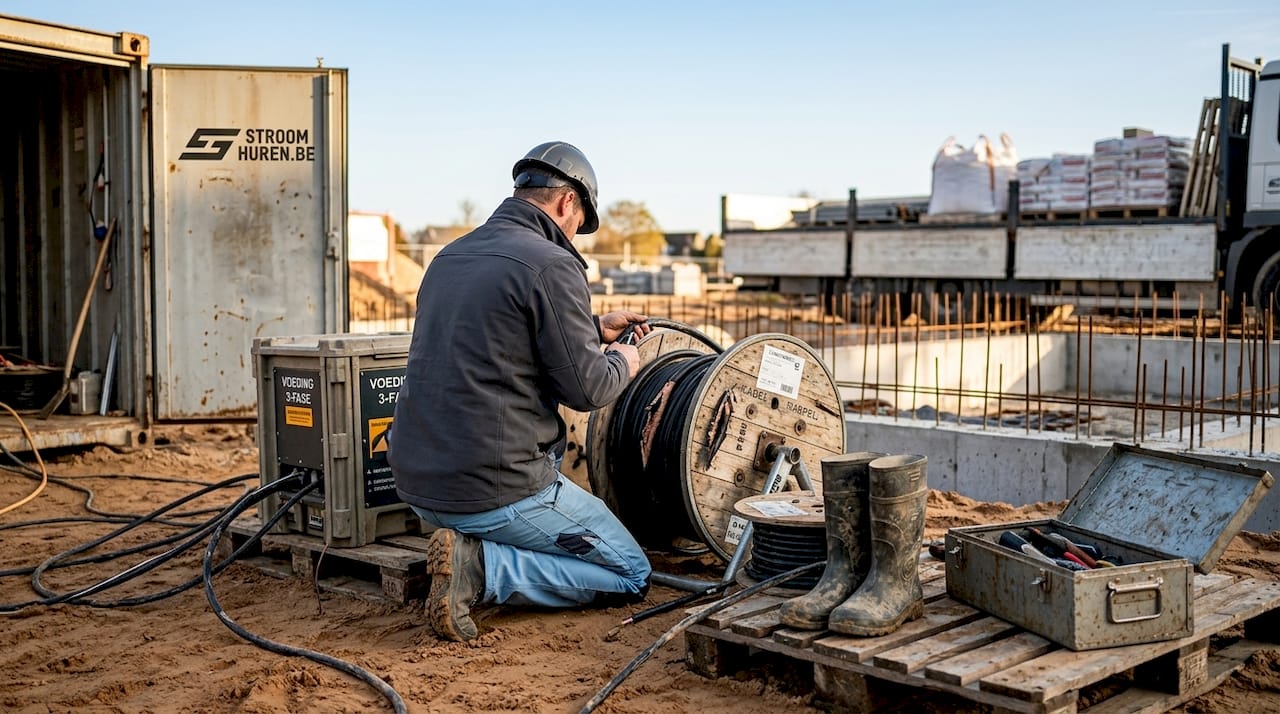

Voordat de bouwstroom wordt aangesloten, inspecteert de installateur eerst alle materialen zorgvuldig.

Bouwstroomkasten: het centrale verdeelpunt

Bouwstroomkasten zijn het kloppend hart van de tijdelijke stroomverdeling op de bouwsite. Ze zijn gebouwd voor extreme omstandigheden en bieden geïntegreerde beveiliging. De capaciteitsrange loopt van 16A voor kleine werkplekken tot 630A voor grote projecten met zware machines.

Een goed opgezette verdeling werkt in lagen:

  • Hoofdverdeling (125A of meer): aansluiting op het net, centrale beveiliging
  • Tussenverdeling per bouwlaag: flexibele verdeling per fase of etage
  • Compacte verdeelkasten bij de werkplek (16A tot 32A): dicht bij gereedschap en verlichting

Deze modulaire aanpak maakt het mogelijk om bouwfases apart van stroom te voorzien en snel aanpassingen door te voeren zonder de hele installatie te raken.

Kenmerken waarop je let bij materiaalkeuze

Eigenschap Wat je zoekt Waarom het telt
Beschermingsgraad Minimaal IP44, bij voorkeur IP65 Bescherming tegen stof en spatwater
Behuizing Polyester of roestvrij staal Bestand tegen mechanische schokken
Connectoren PowerLock of CEE-norm Betrouwbare koppeling onder belasting
Kabelmantel Neopreen of rubber (H07RN-F) Flexibel en slijtvast bij ruw gebruik

Pro-tip: Controleer na elke werkweek de kabelisolatie visueel. Een beschadigde mantel op een bouwplaats is een direct veiligheidsrisico en wordt bij de periodieke NEN 3140-keuring altijd als kritisch aangemerkt.

Veiligheidsvoorzieningen die je nooit weglaat

Aardlekschakelaars en automaten zijn geen luxe; ze zijn wettelijk verplicht op bouwplaatsen vanwege het verhoogde risico op lekstroom en elektrocutie. NEN 1010 schrijft bovendien veiligheidsspanning voor in natte of vochtige ruimtes. Denk aan speciale trafokasten die werken op 42V of 24V in plaatsen zoals kelders of ruimtes met veel grondwater.

Zorg ook voor veilig kabelmanagement op de bouwlocatie: kabels nooit over looppaden slepen zonder bescherming, gebruik kabelbruggen of kabelgoten om struikelgevaar en beschadiging te voorkomen.

Stappenplan: veilig aansluiten van tijdelijke stroom

Een goede voorbereiding op papier is één ding. De uitvoering op de bouwplaats vraagt om een strak stappenplan dat niemand overslaat.

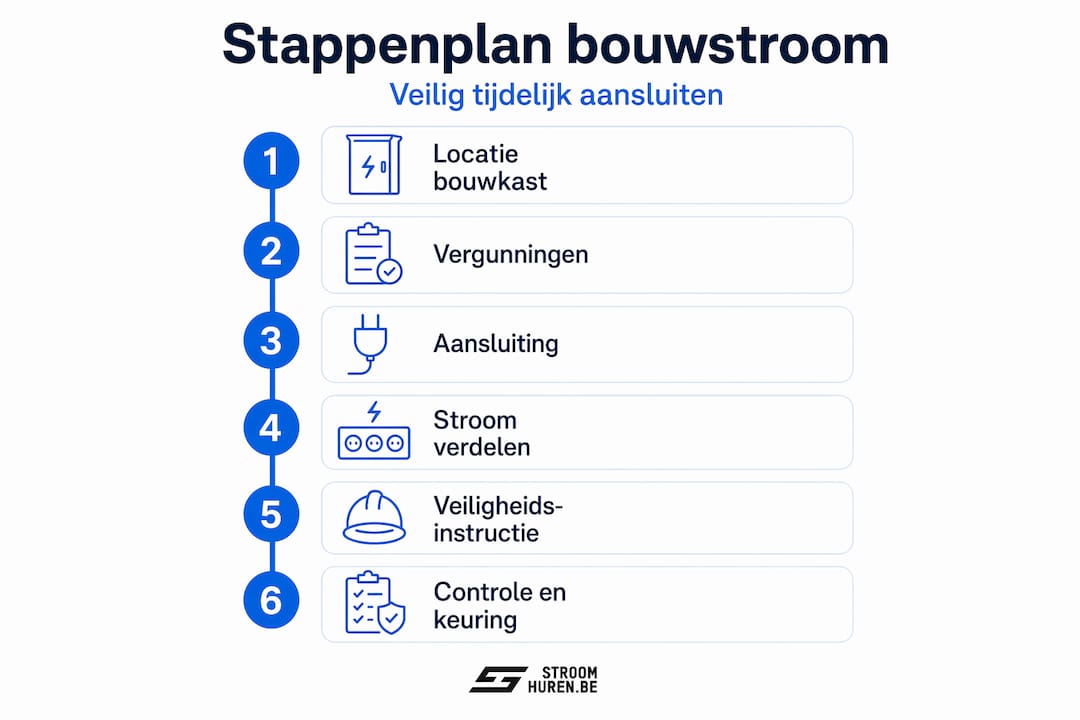

Infographic: stappenplan voor het veilig aansluiten van bouwstroom

Stap 1: locatie van de bouwkast bepalen

Kies een centrale plek die toegankelijk is voor de netbeheerder, beschermd is tegen rijdend materieel en niet in een wateroverlastzone ligt. De afstand tot de werkplekken bepaalt hoeveel kabellengte je nodig hebt; houd rekening met spanningsval bij lange kabeltracés.

Stap 2: keuring vooraf regelen

Zonder positief keuringsverslag mag geen stroom op de bouwplaats worden gebruikt. Dit is geen formaliteit, maar een harde vereiste. Zorg dat de AREI-keuring van de werfkast is ingepland vóór de beoogde aansluitdatum.

Plan de keuring ruim van tevoren. Een afgekeurd keuringsverslag betekent dat je aanpassingen moet doen en opnieuw laten keuren, wat dagen extra kan kosten.

Stap 3: aansluiting door erkend installateur

  1. De erkende installateur plaatst de bouwkast op de gekozen locatie en sluit de interne bekabeling aan.
  2. De netbeheerder voert de aansluiting aan de straatzijde uit tot aan de meetinrichting.
  3. Na aansluiting controleert de installateur de spanning, fase-indeling en aardverbindingen.
  4. Pas als alle metingen in orde zijn, wordt de installatie in gebruik genomen.

Stap 4: stroom verdelen over werkplekken

Gebruik de modulaire kasten om stroom per bouwzone of bouwfase te verdelen. Flexibele verdeling per fase voorkomt dat één overbelaste groep de hele bouwplaats stillegt. Label elke groep duidelijk en maak een eenvoudig schema zodat iedere medewerker weet welke kast welke zone voedt.

Stap 5: veiligheidsinstructie voor het team

Geef alle medewerkers een korte instructie over:

  • Welke kasten ze mogen gebruiken en welke niet
  • Wat te doen bij stroomuitval of een gesprongen automaat
  • Hoe ze beschadigde kabels melden
  • Wie de contactpersoon is voor elektrische storingen

Pro-tip: Hang een laminated noodprocedurekaart naast elke bouwkast. Bij een incident wil je niet dat mensen zoeken naar instructies.

Stap 6: periodieke controles inplannen

Regelmatige NEN 3140-keuringen horen vast in de bouwplaatsplanning. Stel een vast keuringsschema in, afhankelijk van de duur van het project en de intensiteit van het gebruik. Langere projecten vragen om frequentere controles, zeker in omgevingen met veel vocht of stof. Zorg dat de keuringsrapporten altijd beschikbaar zijn op de bouwplaats.

Lees ook over tijdelijke stroomaansluitingen logistiek voor praktische tips over het beheren van de stroomverdeling bij grotere bouwprojecten met meerdere aansluitpunten.

Veelgemaakte fouten en hoe je ze vermijdt

Zelfs ervaren aannemers lopen tegen dezelfde problemen aan. Hieronder de meest voorkomende valkuilen en hoe je ze voor bent.

Onderschatting van stroomvraag

Te weinig capaciteit aanvragen is de meest gemaakte fout bij bouwproject stroomvoorziening. Nieuwe machines, extra ploegen of gewijzigde bouwfases verhogen de stroomvraag sneller dan verwacht. Een te lichte aansluiting leidt tot overbelasting, afgebrande automaten en in het ergste geval brand. Vraag altijd 20 tot 30 procent meer capaciteit dan je op papier berekent.

Te laat aanvragen

De realiteit van 2026 is dat netcongestie wachttijden verlengt op een manier die een paar jaar geleden niet voorkwam. Wie dit onderschat, start zijn project zonder stroom. En dat is geen theoretisch risico; het is een situatie die tientallen bouwprojecten per jaar treft.

Onvoldoende aardlekbeveiliging

Een betrouwbare bouwstroomvoorziening voorkomt niet alleen vertragingen maar ook ongelukken. Aardlekbeveiliging die niet getest is of kabels met beschadigde isolatie zijn directe oorzaken van elektrocutierisico’s. Controleer aardlekschakelaars wekelijks door de testknop in te drukken.

Slechte communicatie tussen partijen

Installateur en netbeheerder werken niet automatisch op elkaar afgestemd. Wie dat coördineren overlaat aan toeval, ontdekt op de dag van aansluiting dat de netbeheerder niet op de hoogte was van de gewenste datum. Plan een gezamenlijk overleg vroeg in het project en stel een contactpersoon aan die alle communicatie beheert.

De volgende checklist helpt je de meest kritieke punten bij te houden:

  • Aanvraag ingediend met correcte gegevens
  • Keuring gepland en positief afgerond
  • Erkende installateur bevestigd en ingepland
  • Kabelroutes en kasten gelabeld
  • Team geïnstrueerd over veiligheidsprocedures
  • Keuringsschema opgenomen in projectplanning

Wat ik geleerd heb over stroom op de bouwplaats

In mijn ervaring met tijdelijke stroomoplossingen voor technische en bouwprojecten valt één ding steeds op: de problemen zijn bijna nooit technisch. Ze zijn organisatorisch. De installateur die niet wist dat de netbeheerder een andere datum had. De keurder die pas werd gebeld nadat de kast al hing. De aannemer die dacht dat 63A genoeg was voor een project dat later uitgroeide.

Wat echt werkt, is vroeg beginnen met een concreet plan waarin netbeheerder, installateur en keurder als één team opereren. Ik heb gezien dat modulaire bouwstroomkasten op grotere projecten letterlijk weken besparen, simpelweg omdat je geen nieuwe grote installatieronde nodig hebt als de volgende bouwfase start. Die flexibiliteit is de investering altijd waard.

Wat ik minder in theorie zie benadrukt: de menselijke factor bij veiligheidsinstructies. Een kast met alle juiste beveiliging lost niets op als een medewerker onbewust een aardlekschakelaar overbrugt omdat de automaat “steeds springt.” Train je team. Hang instructies op. Maak veiligheid concreet en zichtbaar, niet alleen een punt in het veiligheidsplan.

De AREI- en NEN 3140-keuringen worden te vaak gezien als administratieve last. Ze zijn in de praktijk het vroegste waarschuwingssysteem dat je hebt. Een afgekeurde kast vóór de start is een probleem van één dag. Een incident tijdens de bouw kost je weken, geld en in het ergste geval mensenlevens.

Stroomhuren als partner voor bouwstroomoplossingen

https://stroomhuren.be

Als je tijdelijke stroomvoorziening voor je bouwplaats snel en zonder gedoe wilt regelen, is Stroomhuren de partij die je daarbij ondersteunt. Stroomhuren levert professionele bouwstroomkasten, kabels en verdeelkasten die voldoen aan alle geldende Europese veiligheidsnormen, inclusief VCA-certificering. Of het nu gaat om een kleinere renovatie of een meerjarig bouwproject: het aanbod is modulair en afgestemd op de specifieke stroomvraag per bouwfase.

Via tijdelijke stroomoplossingen huren krijg je toegang tot materiaal dat direct inzetbaar is, zonder dat je zelf hoeft te investeren in dure apparatuur die je maar tijdelijk nodig hebt. Stroomhuren adviseert ook over de juiste capaciteit, aansluitopties en veiligheidsvoorzieningen, zodat jij je kunt concentreren op de bouw zelf.

Neem contact op via stroomhuren.be en bespreek je project met Fien, het vaste aanspreekpunt dat meedenkt over de meest praktische oplossing voor jouw bouwlocatie.

Veelgestelde vragen

Hoe lang duurt het aanvragen van tijdelijk stroom op een bouwplaats?

Rekening houden met 8 tot 12 weken levertijd voor een kleinverbruikaansluiting is realistisch; complexere aansluitingen duren langer, zeker in 2026 vanwege netcongestie.

Is een AREI-keuring verplicht voor een bouwkast?

Ja. Zonder positief keuringsverslag mag geen stroom op de bouwplaats worden gebruikt. De keuring is een harde wettelijke vereiste, geen optionele formaliteit.

Wat is het verschil tussen een 1-fase en 3-fase aansluiting voor een bouwplaats?

Een 1-fase aansluiting volstaat voor lichte toepassingen zoals verlichting en klein gereedschap. Een 3-fase aansluiting is noodzakelijk voor zware machines, lassen en grotere pompen die meer vermogen vragen.

Hoe vermijd ik overbelasting op de bouwplaats?

Vraag 20 tot 30 procent meer capaciteit aan dan je berekend hebt, gebruik modulaire kasten per bouwzone en test aardlekschakelaars wekelijks om vroegtijdig problemen te signaleren.

Moet ik ook na de aansluiting keuringen laten uitvoeren?

Ja. Periodieke NEN 3140-keuringen zijn verplicht gedurende de looptijd van het project en moeten worden opgenomen in de bouwplaatsplanning, met hogere frequentie bij zware of vochtige omstandigheden.
